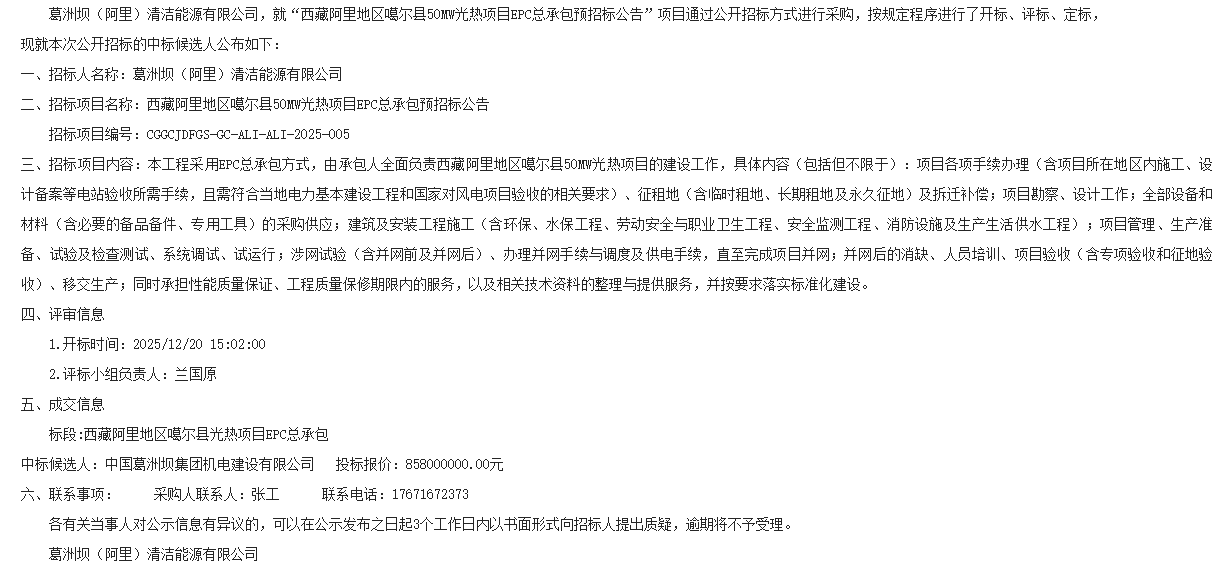

12月22日,葛洲壩(阿里)清潔能源有限公司公布西藏阿里地區噶爾縣50MW光熱項目EPC總承包項目中標候選人,候選人為中國葛洲壩集團機電建設有限公司,該公司投標報價858000000.00元。
據此前公告,該項目概況:
本項目總體規劃裝機50MW,項目場址位于西藏自治區阿里地區噶爾縣,場址海拔約4200m,距阿里昆莎機場機場南約95km,與219國道、318國道和706鄉道相連,對外交通極為便利。
聚光集熱系統采用塔式技術,聚光集熱系統包含一個吸熱器和一個由上萬面定日鏡組成的鏡場(簡稱鏡場),吸熱器位于吸熱塔之上,從塔周圍的光場接收反射來的太陽能。根據電站的發電功率要求以及儲熱時長要求,合理設計光場聚光面積,吸熱器的集熱熱負荷。本工程發電機組為1×50MW,本工程推薦采用塔式技術,不少于20萬平方米鏡場,設置1臺吸熱器和1座吸熱塔,儲轉熱系統、動力島按照1臺50MW機組考慮,分別布置在鏡場吸熱器的四周。
熔巖儲熱系統工質采用二元熔鹽。儲熱系統等效額定工況出力儲熱量為6h,總有效儲熱容量是683.1MWht,熔鹽需求量為7260t。儲熱系統采用雙罐儲熱系統,即儲熱器分為冷罐和熱罐,以減少因冷熱熔鹽混合帶來能力的品位損失。冷、熱熔鹽儲罐(主罐)的直徑22m,罐壁高度13.5m。冷罐材料采用A516 Gr70N,熱罐材料采用ASTMA240 347H,冷罐內儲熱工質工作溫度為295℃,熱罐體內儲熱工質工作溫度為565℃。儲熱系統平均熱效率為98%(綜合考慮各時間段的散熱)。本工程冷熔鹽泵均按3×50%設計,2運1備,控制方式選擇變頻控制,可以減少能耗,滿足機組不同工況運行要求。本工程在冷熔鹽罐上安裝調溫熔鹽泵2臺,1運1備,負責在不同工況下調節蒸汽發生器系統入口熱熔鹽溫度。本工程熱熔鹽泵按3×50%設計,2運1備,控制方式選擇變頻控制,可以減少能耗,滿足機組不同工況運行要求。
招標內容:
本工程采用EPC總承包方式,由承包人全面負責西藏阿里地區噶爾縣50MW光熱項目的建設工作,具體內容(包括但不限于):項目各項手續辦理(含項目所在地區內施工、設計備案等電站驗收所需手續,且需符合當地電力基本建設工程和國家對風電項目驗收的相關要求)、征租地(含臨時租地、長期租地及永久征地)及拆遷補償;項目勘察、設計工作;全部設備和材料(含必要的備品備件、專用工具)的采購供應;建筑及安裝工程施工(含環保、水保工程、勞動安全與職業衛生工程、安全監測工程、消防設施及生產生活供水工程);項目管理、生產準備、試驗及檢查測試、系統調試、試運行;涉網試驗(含并網前及并網后)、辦理并網手續與調度及供電手續,直至完成項目并網;并網后的消缺、人員培訓、項目驗收(含專項驗收和征地驗收)、移交生產;同時承擔性能質量保證、工程質量保修期限內的服務,以及相關技術資料的整理與提供服務,并按要求落實標準化建設。招標范圍詳見招標文件第七章“技術標準和要求”。
公告原文如下:
西藏阿里地區噶爾縣50MW光熱項目EPC總承包預招標公告
