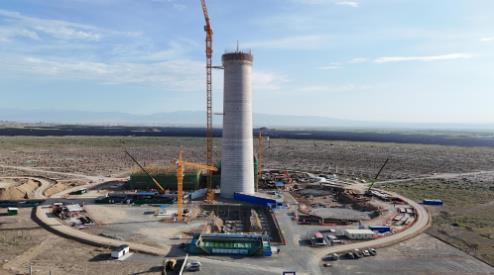

據CSPPLAZA平臺會員單位——甘肅安裝建設集團有限公司消息,6月25日,博州光熱項目核心工程吸熱塔完成第67節(100.5米層)的澆筑,吸熱塔施工順利突破百米大關。

吸熱塔是塔式光熱電站的標志性建筑,是光熱項目核心設施之一,博樂100MW光熱項目吸熱塔總高219.3米,其中塔筒部分178米,吸熱器鋼架及管屏部分40米,為鋼筋混凝土結構,頂部外直徑18.1米,底部外直徑24.56米,塔體施工采用三角架翻模連續施工技術,屬于高聳及承重結構,工程施工質量及安全管理要求都很高。
按吸熱塔施工計劃,項目部堅持每天鋼筋綁扎、模板及埋件安裝、混凝土澆筑固定“三班倒”的模式,經過大家的不懈努力,吸熱塔節節攀升,按期完成了一個又一個節點目標。3月23日完成地下基礎澆筑,4月1日出正負零,開始主體結構施工,目前以平均每天1.5米的速度穩步推進,計劃7月31日完成吸熱塔筒體封頂。
目前,光熱區其他各個主要單體也在同步展開,按計劃推進。主廠房已完成19.5米層澆筑,正在進行23.7米層施工;汽輪發電機基礎完成4.5米層澆筑,正在進行9米層施工;空冷島完成12.2米層澆筑,正在進行19.2層的施工;冷熱鹽罐完成了換填層、基礎層的澆筑,正在進行通風測溫層施工;化水車間完成獨立基礎澆筑,正在進行上部結構施工。
