寒冬臘月,阿克塞縣四十里戈壁寒風刺骨,不斷下降的氣溫給冬季施工項目帶來了更嚴峻的考驗。面對惡劣的施工環境,阿克塞匯東新能源有限責任公司75萬千瓦光熱+光伏試點工程項目建設者齊心協力、苦斗嚴寒,全面發起“冬季攻勢”。

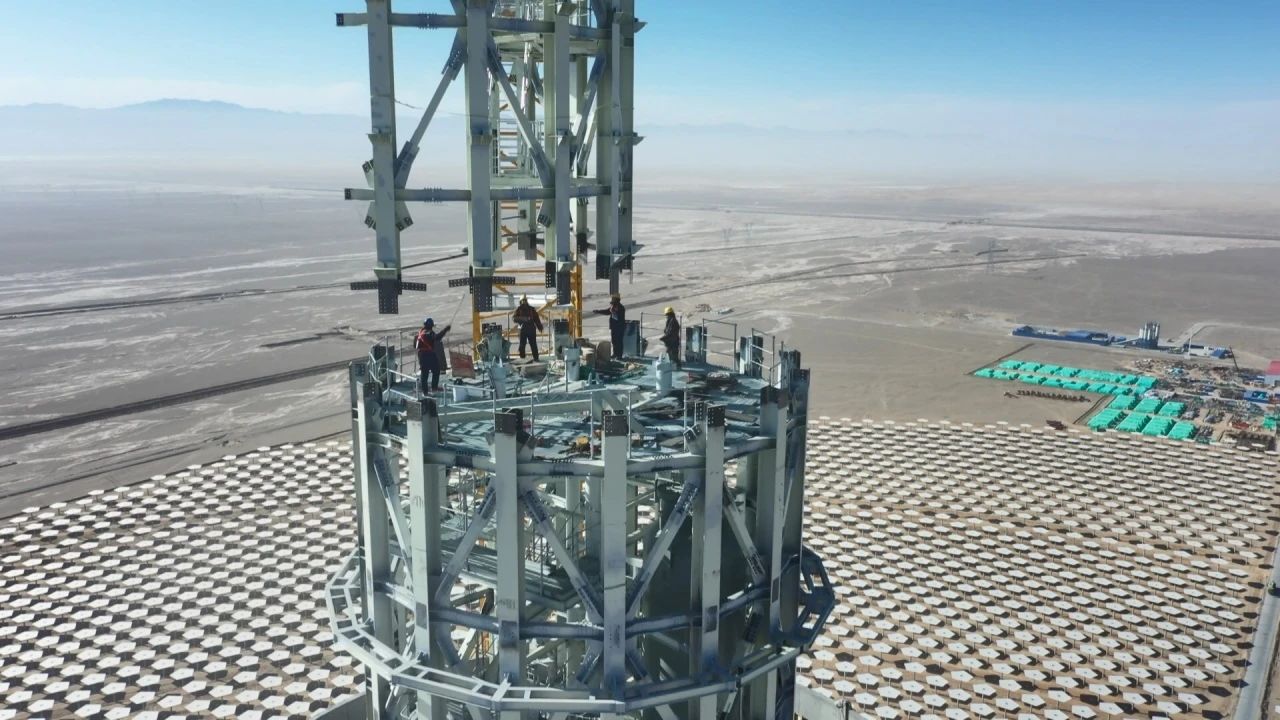

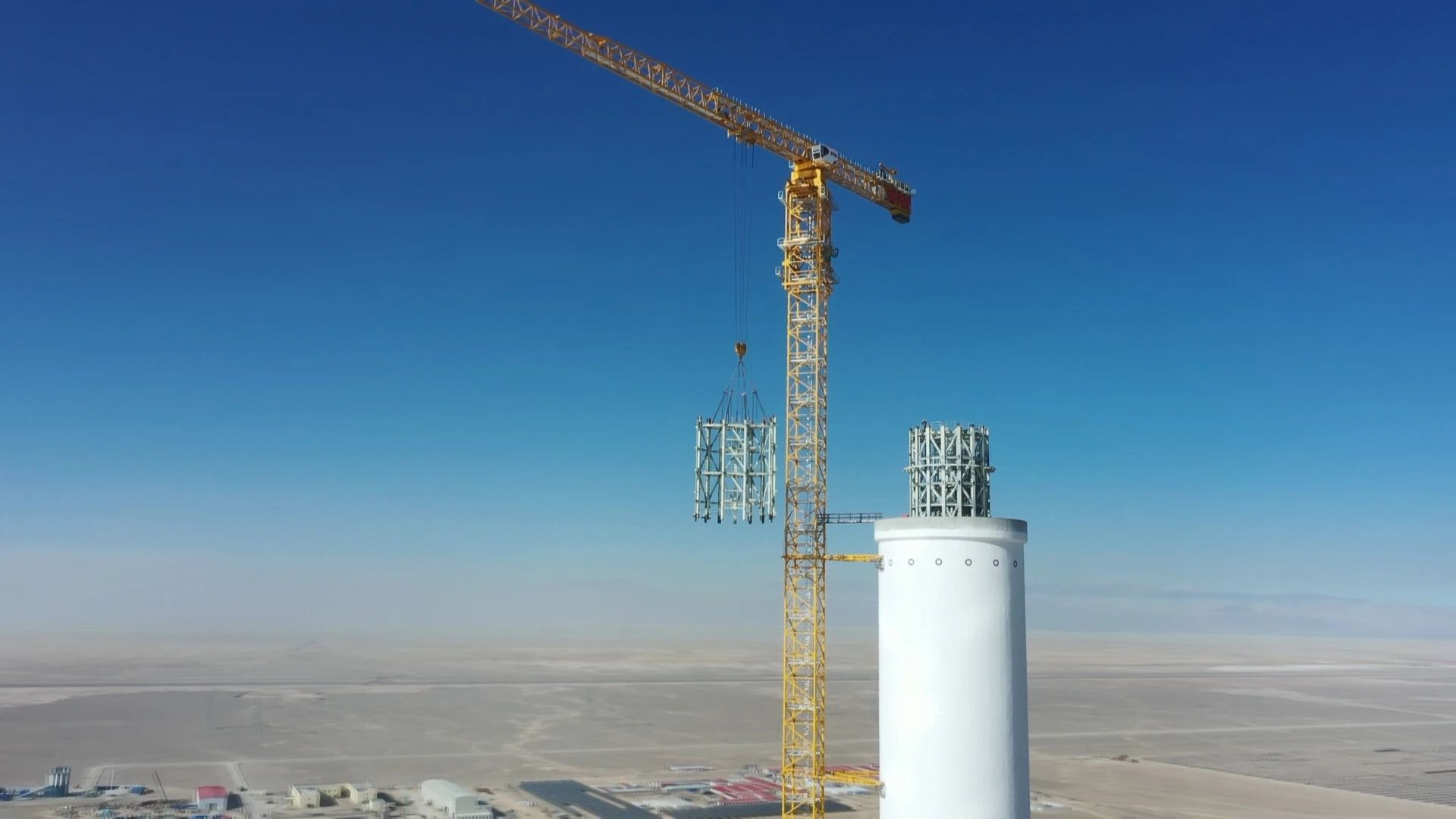

走進阿克塞匯東光熱+光伏試點項目現場,這里氣溫已達到零下20多度,但項目現場仍然是一派熱火朝天的繁忙景象,工人們正在180米的吸熱塔上開展吸熱塔鋼結構吊裝工作,在吊裝機與工人們的合力配合下,吊裝工作有條不紊有效進行。

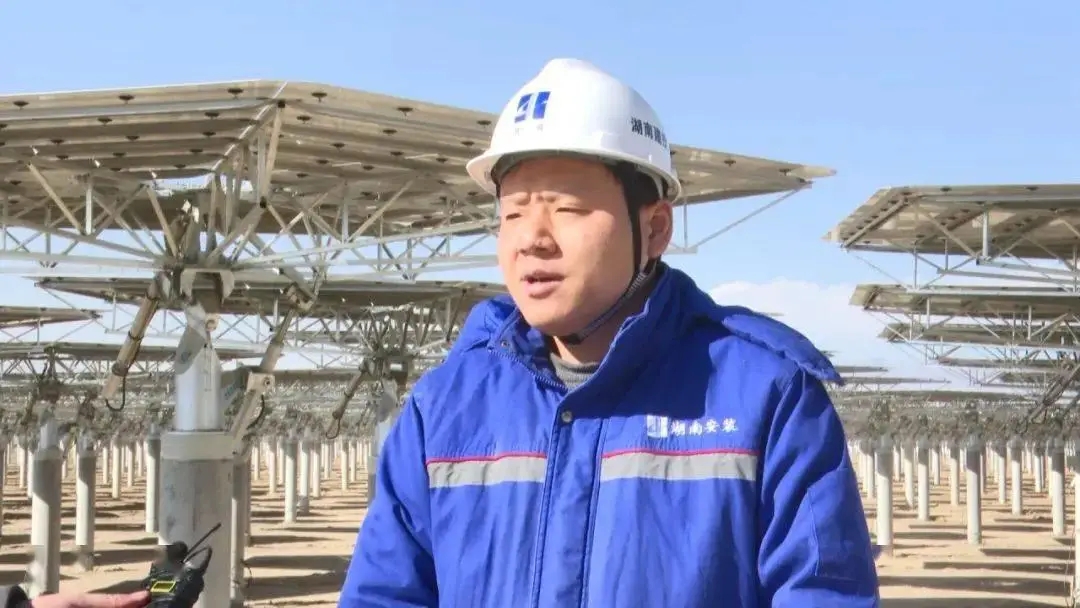

湖南安裝匯東新能源光熱+光伏試點項目經理朱迪華
目前,我們正在抓緊開展吸熱塔鋼結構的安裝與吊裝工作,計劃實施水系統調試,吸熱塔安裝的工期預計是兩個半月到三個月,吸熱塔鋼結構正在安裝第二層,化水車間基本安裝完成,已具備初步調試條件,主廠房目前進入性能機安裝工作階段。下一步,我們將通過合理組織,加大人員、機械、物資的投入,按照實施目標按期完成工作。

進入冬季施工階段以來,面對工期緊、任務重和惡劣天氣等情況,項目部緊盯節點目標,積極調整施工計劃,合理安排工期,為施工現場作業人員配備相應保暖物資等保障措施,搶抓每天有限的作業時間,加快施工速度,確保項目建設安全、有條不紊推進。

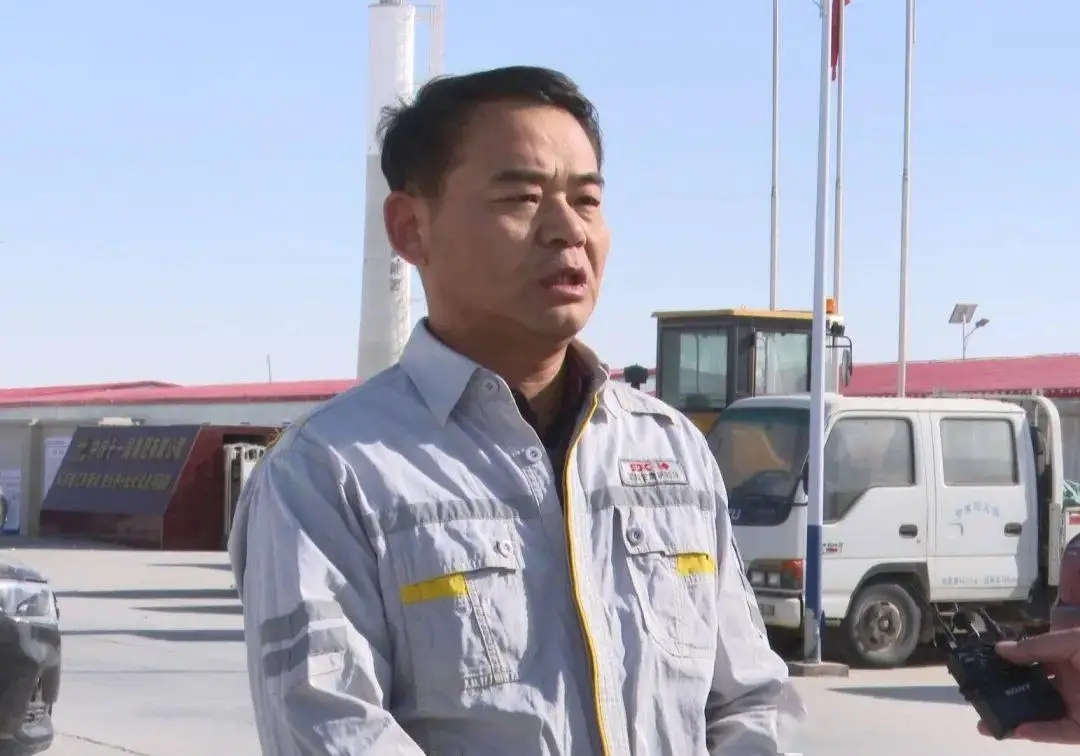

匯東項目副總經理蒲澤敏
截至2023年年底,光熱區的土建已經完成95%,安裝完成70%,定日鏡于23日已經全部安裝完成,轉入安裝的收尾和調試階段。光熱區計劃在3月份開始化鹽,2024年6月底建設完并網發電。截至2023年年底,光伏支架和樁全部打完,組建完成500兆瓦,項目總體投資50.6億元,目前完成投資23億元,2024年計劃投資20多億。

匯東75萬千瓦光熱+光伏試點項目是阿克塞縣通過招商引資方式,引進的千萬千瓦級多能互補基地首批重點項目,是國內首批“光熱+光伏”試點項目,該項目由中國能建華東電力設計院自主開發并承擔EPC總承包,總裝機容量750MW,包括110MW光熱發電和640MW光伏發電。項目建成后,預計年發電量將達17億千瓦時,每年可節約標煤50.7萬噸,減排二氧化碳147萬噸。
