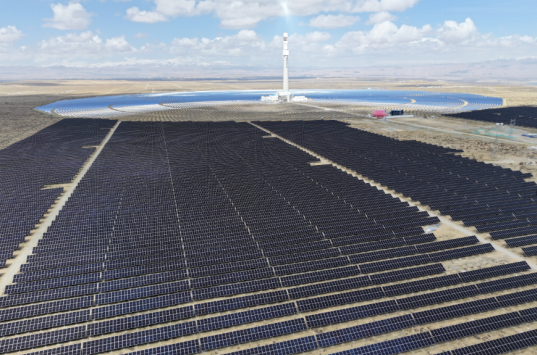

據中國電建集團西北院工程建設公司消息,中電建共和100萬千瓦光伏光熱項目位于青海省海南生態太陽能發電園區內,園區道路以北,已建共和50MW光熱項目以西。項目裝機規模為1000MW,包含光伏發電部分交流側容量900MW和配套太陽能熱發電系統100MW。
上半年,工程各標段均取得突破性節點。光伏工程共計完成758MW樁基澆筑作業,完成375WM支架組件安裝。

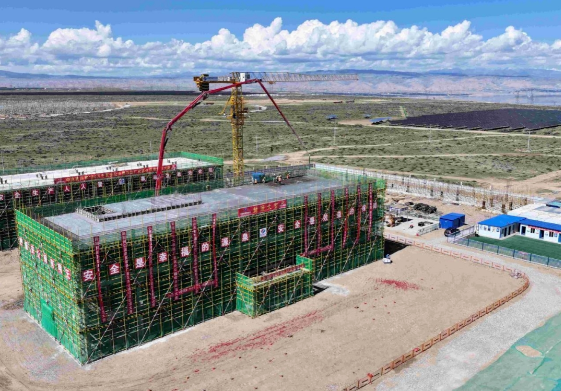

光熱工程廠前區辦公樓、生活樓、車庫三棟單體完成結構封頂,正在進行二次結構砌筑施工,計劃10月底具備入住條件。

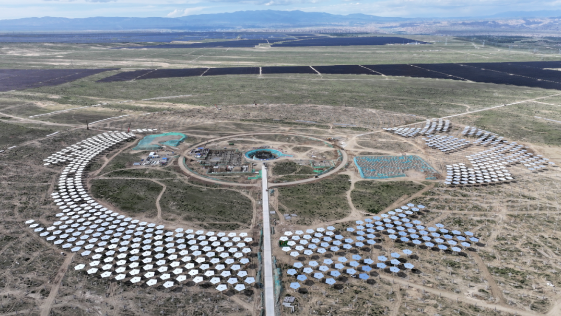

定日鏡場PHC管樁單樁重量2.4噸,同時滿足中心定位、角度定位、樁頂水平度和豎向垂直度四個毫米級控制指標,項目部突破各項技術難題和施工難點,順利完成了精準安裝,48.5㎡五邊形定日鏡安裝已初具規模。

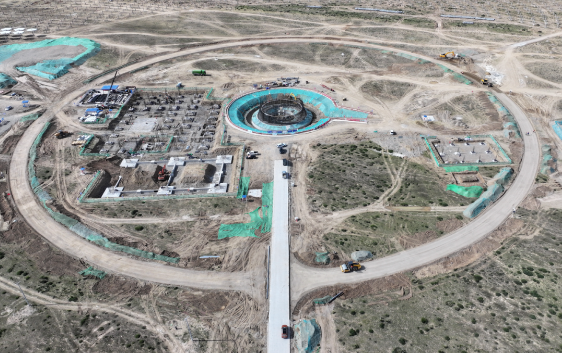

發電區工程主廠房基礎混凝土澆筑完成80%,環形道路級配碎石鋪墊完成;空冷支架基礎施工完成,回填完成50%;檢修庫材料間基礎澆筑完成。吸熱塔環基基礎澆筑完成;筒座鋼筋安裝完成,模板開始安裝。

設備采購完成光伏支架、汽輪發電機組、直接空冷設備、蒸汽發生系統、固定可調支架、光伏專用電纜招標、汽機房橋式起重機、凝結水泵、除氧器及壓力容器設備、高壓加熱器、空壓機及后處理設備、給水泵、疏鹽泵及吸熱塔電梯等30個設備招采。
設計文件完成光伏區全廠道路、圍欄圖紙;完成光伏區固定形式支架基礎、支架和組件安裝、電氣(除集電線路)和總圖設計;完成廠前辦公宿舍區全部施工圖紙;完成吸熱塔基礎、基礎接地及塔壁構造鋼筋、0-58米塔體及洞口配筋圖、空冷支架全部圖紙、主廠房基礎圖(包括0米以下全部設備基礎圖紙)、危廢品庫施工圖、材料庫檢修間施工圖;完成定日鏡基礎圖、G0和G1環定日鏡布置圖。
5月30日,項目作為西北院及電建新能源集團主會場,舉行2024年“安全生產月”啟動儀式。

下半年,中電建共和100萬千瓦光伏光熱項目聚焦年度目標任務,謀方向、定措施、提能力、增效益,扎根高原,攻堅克難,艱苦不怕吃苦、缺氧不缺精神,以實際行動推進項目高質量履約,助力公司高質量發展。
