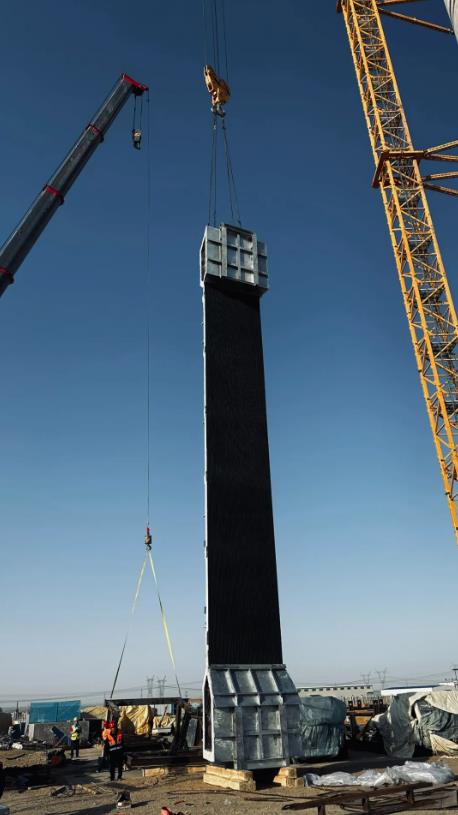

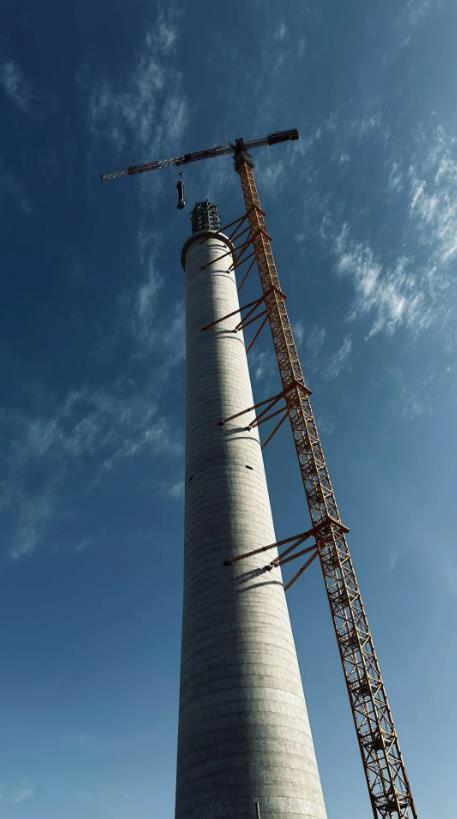

據CSPPLAZA平臺會員單位——恒基能脈新能源科技有限公司(簡稱恒基能脈)消息,2024年6月2日上午8:00--8:40,三峽恒基能脈瓜州70萬千瓦“光熱儲能+”項目(以下簡稱瓜州項目)光熱電站成功完成雙吸熱塔之東吸熱塔的吸熱器第一個管屏的吊裝工作。

吸熱器管屏是吸熱器的核心組件,其作用是吸收定日鏡反射的太陽光并將其轉化為存儲于熔鹽的熱能。瓜州項目所采用的吸熱器由恒基能脈與CSPPLAZA平臺會員單位——哈爾濱鍋爐廠有限責任公司(簡稱哈鍋)聯合設計,并由哈鍋生產制造。每臺吸熱器包含有16個管屏。第一個管屏的吊裝標志著光熱電站吸熱系統的工程建設取得實質性的進展,這是瓜州項目的一個重要里程碑。

第一個管屏的吊裝是整個吸熱器安裝過程中的關鍵步驟,需要高度的專業技能和精確的操作。在吊裝過程中,恒基能脈與施工單位密切配合,施工單位精心策劃施工方案,嚴格執行安全操作規程,依靠先進的吊裝設備和技術,確保了管屏的平穩吊裝和準確安裝。
此次吊裝工作的順利完成,充分展示了恒基能脈在吸熱器設計方面的技術實力和項目管理能力。同時,也為后續的管屏吊裝和整個項目的如期投運奠定了堅實的基礎。
恒基能脈將繼續努力,確保瓜州項目光熱電站的順利推進,為客戶提供高質量的產品和服務。
關于三峽恒基能脈瓜州70萬千瓦“光熱儲能+”項目
該項目總裝機容量70萬千瓦,其中:光熱發電裝機10萬千瓦,光伏發電裝機20萬千瓦,風力發電裝機40萬千瓦。
該項目由三峽恒基能脈(酒泉)新能源發電有限公司開發建設,由恒基能脈新能源科技有限公司、甘肅省安裝建設集團有限公司、中國能建葛洲壩集團電力有限責任公司(牽頭單位)聯合體總承包建設。
該項目投運后將推動光熱發電與光伏、風力發電互補調節等多種能源聯合調度模式發展,為探索新能源大基地項目建設新模式提供參考。
2023年12月24日,風力電站、光伏電站已順利并網發電。
該項目中的10萬千瓦光熱電站是全球首個“雙塔一機”光熱儲能發電項目。光熱發電采用塔式熔鹽技術路線,裝機規模為100MW,采用“雙塔一機”模式,兩座200米高吸熱塔相距1公里,配置一臺額定功率為100MW的汽輪發電機組,高、低溫熔鹽儲罐各1臺,鏡場采光面積約80萬平米,選用29.7平方米的矩形定日鏡近27000面。
