CSPPLAZA獲悉,2024年05月25日,三峽能源青豫直流二期三標段海西基地10萬千瓦光熱EPC總承包工程發電機定子順利吊裝就位,標志著項目主機系統正式進入安裝階段。

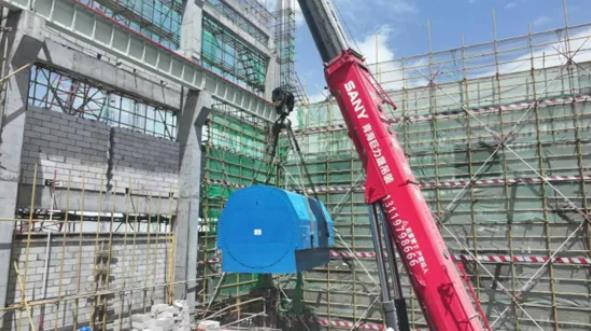

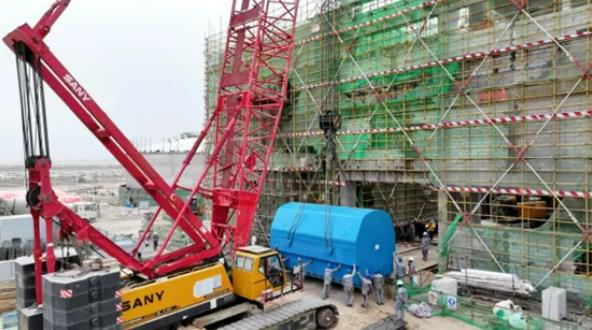

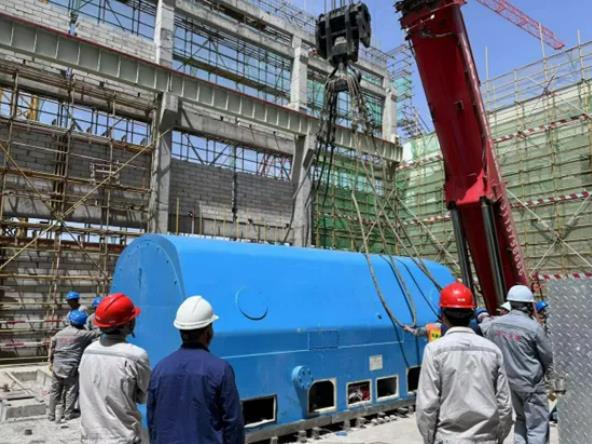

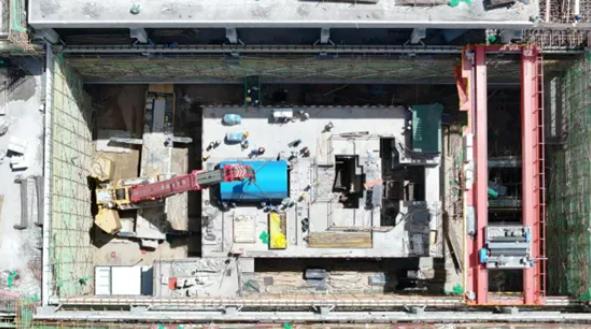

本次吊裝的定子長度6.22米,寬度3.88米,高度3.51米,重量達到129.1噸。總承包項目部借鑒建設首批光熱項目的經驗,采用500噸汽車吊起吊,260噸履帶吊輔助的方式進行大電機定子穩步起吊安裝。各參建單位對定子吊裝方案進行仔細審查會簽,并召開專題會議,對吊裝作業進行仔細部署,對參與此次吊裝人員進行詳細全面的安全技術交底;在起吊前對起吊工器具和吊車穩定性進行全面復查,消除不利因素;在定子吊裝過程中,各參建單位管理人員全程旁站做技術指導和安全監督,整個吊裝過程平穩有序,歷經4小時,定子順利就位。



該項目由CSPPLAZA平臺會員單位——中國電建集團西北勘測設計研究院有限公司(簡稱:中國電建西北院),浙江可勝技術股份有限公司與中國能源建設集團浙江火電建設有限公司聯合體總承包。
據悉,該項目的汽包,除氧器等核心設備已于本月就位,為項目整體安裝創造了前提條件。EPC總承包部相關負責人表示,將以此為契機,合理安排后續主機系統安裝工作,持續做好合同履約,為項目實現合同并網發電目標不懈努力。

三峽能源青豫直流100MW光熱EPC總承包工程位于青海省海西州格爾木市西北180km處烏圖美仁光伏光熱基地,項目建設規模為1×100MW光熱發電機組,采用熔鹽塔式技術路線,儲熱時長12小時,儲熱容量為2714MWht。項目建成后,光熱年均發電量22604萬kW·h,等效年利用小時數2260h。
