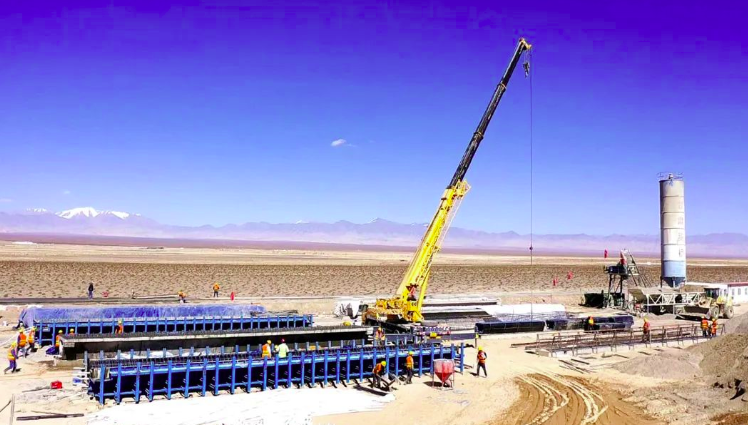

近日,據阿克塞縣政府消息,目前投資50.6億元的阿克塞匯東新能源75萬千瓦光熱示范項目集熱塔已澆筑,定日鏡加工車間上部鋼結構框架完成60%,主廠房基礎澆筑完成,出零米立柱澆筑70%,空冷島出零米立柱澆筑50%,補給水管敷設完成75%,SGS基礎完成50%,施工道路完成40%,2座原水池正在加快建設,年內將完成光熱島區吸熱塔、主廠房、蒸汽發生裝置等土建出零米。


阿克塞匯東新能源光熱+光伏試點項目位于甘肅省酒泉市阿克塞哈薩克族自治縣四十里戈壁千萬千瓦級光熱發電基地西北角G215國道東側,項目規劃總裝機容量750MW,其中,光熱發電110MW,光伏發電640MW。
結合地形條件和基地總體規劃,擬將光熱部分布置在整個站區的西南側,即現狀緯二路北側經一路東側,用地面積約3.15km2,主要包括鏡場、光熱動力島、行政管理與生活區。項目整體預計將于2023年底建成并網發電,項目建成后,可實現年均上網電量17億千瓦。
