據上海希斯芮科技方面消息,目前南非紅石100MW熔鹽塔式光熱電站項目光熱塔塔體連續澆筑設備已安裝完畢,并于2022年4月29日正式開始塔體澆筑工作,預計可在80天內完成塔體澆筑。

南非紅石100MW熔鹽塔式光熱電站項目位于南非北開普省Kimberley附近的波斯特馬斯堡(Postmasburg),業主為沙特電力ACWA Power,總承包單位為中國電建山東電力建設第三工程公司(SEPCOⅢ),項目總投資約116億蘭特(53億人民幣)。
本項目緊鄰SolarReserve和其合作方已開發的75MW的Lesedi光伏電站和96MW的Jasper光伏電站。當地太陽能輻射值2707kWh/平米/年。這三個電站組成了一個光伏和光熱發電綜合體,總裝機達到271MW。
本項目是南非截至目前最大的可再生能源投資項目,該項目計劃于2023年第四季度開始商業運營,可為南非210000戶家庭提供清潔能源。項目配置12小時熔鹽儲熱系統,一旦投入運行,它將能夠每年向電網輸送466GWh的電力,此外,該項目的戰略重要性得到了南非國家能源協會(SANEA)的認可和大力支持。
希斯芮公司作為該項目光熱塔總承包單位,是公司繼以色列Ashalim項目后在光熱發電領域的又一里程碑。作為專業的高聳構筑物EPC建設公司,我們代表世界領先的工程技術和管理水平成功打入非洲光熱發電市場,對希斯芮公司進一步提升在全球光熱塔建設領域的話語權大有增益。

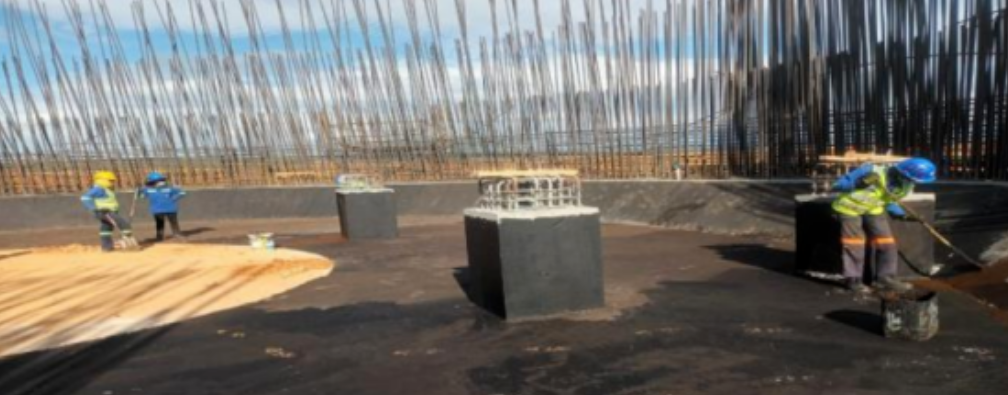

圖:基礎瀝青涂抹
此項目混凝土光熱塔頂部標高200m,頂部直徑20m。吸熱器高50m,直徑15m,容量565MWt,每個吸熱器由14個面板組成,可以將熔鹽從288℃加熱到566℃,總體吊裝重量約1900t。

設備組裝完畢開始澆筑
本工程光熱塔建設采用連續澆筑系統,是常規模板系統的升級換代設備,也是當前國際最領先的施工設備和工藝,施工質量有質的提升,施工周期顯著縮短,可有效保證項目保質、保量、按期完工。
