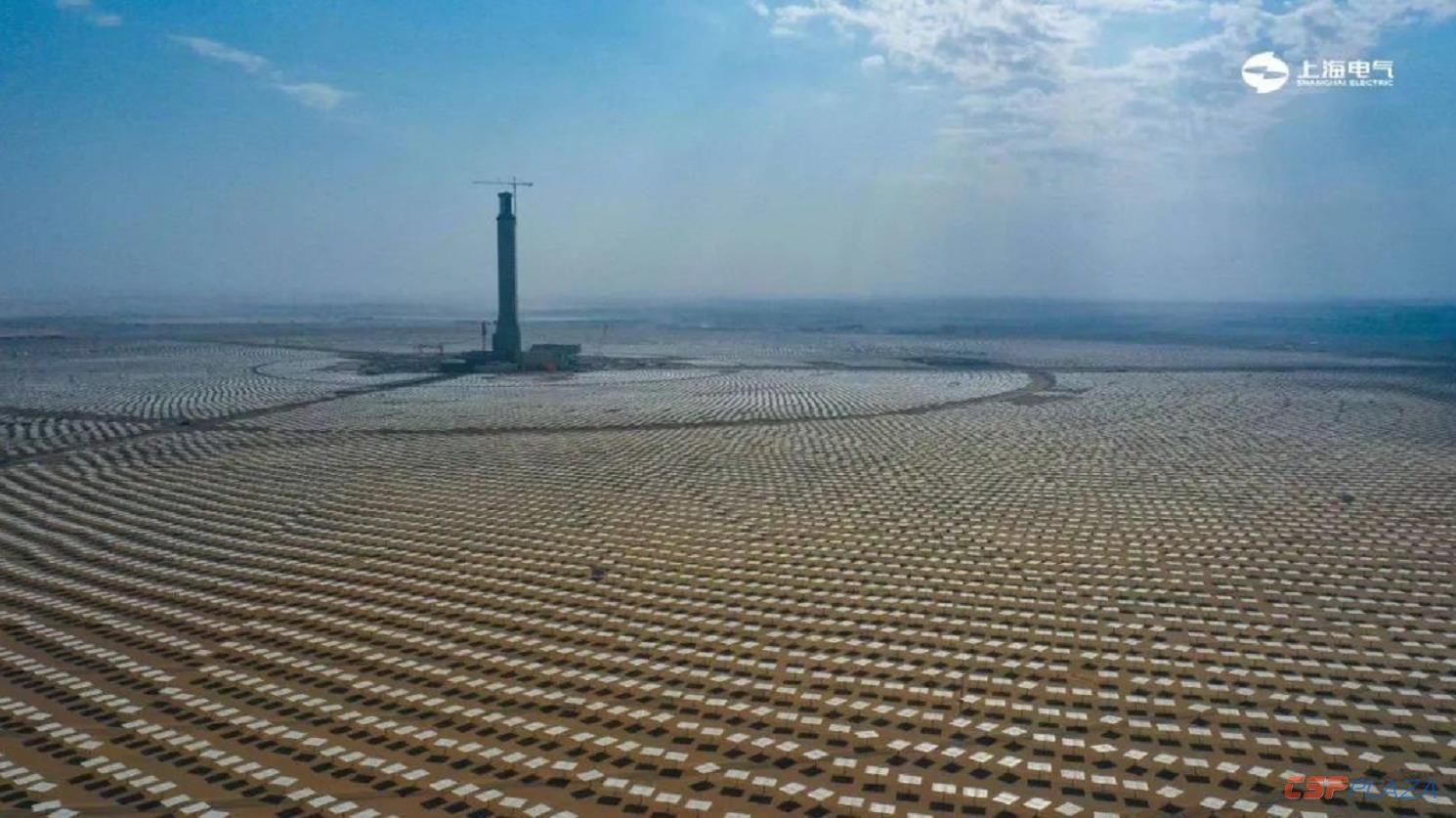

據上海電氣電站集團方面消息,當地時間2月26日,迪拜700兆瓦光熱+250兆瓦光伏太陽能電站項目塔式機組傳來6萬面定日鏡安裝完成的喜訊,標志著鏡場安裝工作進入了收尾階段。

自2019年12月第一面定日鏡安裝成功以來,項目團隊克服疫情影響,一手抓疫情防控,一手抓現場施工,堅持把安全生產放在第一位,始終保持現場安全“零”事故。由于定日鏡吊裝精度達毫米級,項目部技術、施工、采購和物流各團隊積極溝通、緊密配合,攻克了種種技術難題,使安裝速度從每天10面提高到每天300面,安裝效率得到了躍遷式提升。項目部表示,后期項目部將繼續鉚足干勁、堅持不懈,確保接下來的節點按期完成。
迪拜950MW光伏光熱發電項目采用全球領先的“塔式+槽式”集中式光熱發電技術,其配置包括1x100MW塔式熔鹽儲熱發電機組和3x200MW槽式熔鹽儲熱發電機組,塔式機組配置15小時儲熱系統,每臺槽式機組配置13.5小時儲熱系統,光熱部分合計發電容量達700MW。
該項目是全球迄今為止最大的太陽能發電項目。由迪拜電力水務局DEWA、中國絲路基金、沙特國際電力和水務集團聯合投資,是我國“一帶一路”的國家重點工程項目,也是中東市場的標志性項目。
