據上海電氣電站工程公司方面消息,當地時間12月19日,迪拜700兆瓦光熱和250兆瓦光伏太陽能電站項目塔式光熱發電機組(下文簡稱:CT機組)熔鹽冷泵支架鋼結構在耗時2小時后,順利完成吊裝工作。

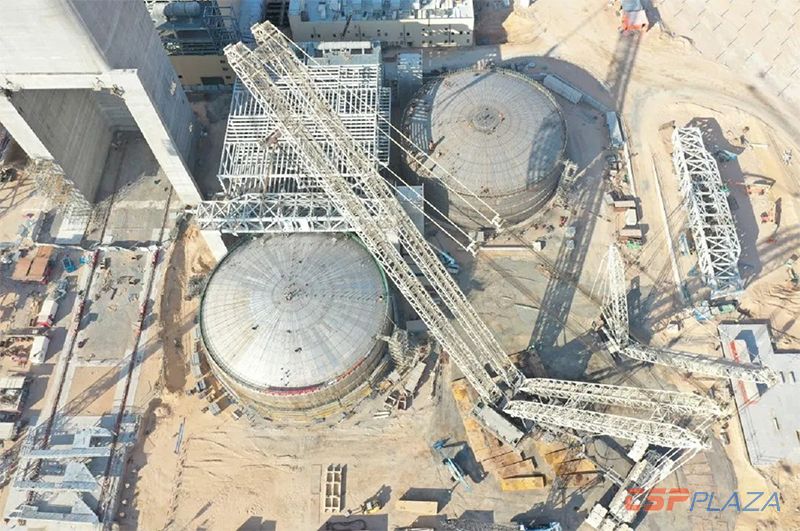

圖:項目現場
此前,機組的熱熔鹽泵支架已于12月11日吊裝就位。至此,CT機組的冷熔鹽泵支架和熱熔鹽泵支架兩組大型鋼結構整體吊裝已全部就位,為后續熔鹽泵安裝和化鹽工作奠定了基礎。
據悉,熱熔鹽泵支架總重超440噸,熔鹽冷泵支架鋼結構超540噸,由于鋼結構超大超重,組裝構件多達150車,吊裝時構件需要一直保持水平,傾斜誤差不得超過20毫米,吊裝難度極高。

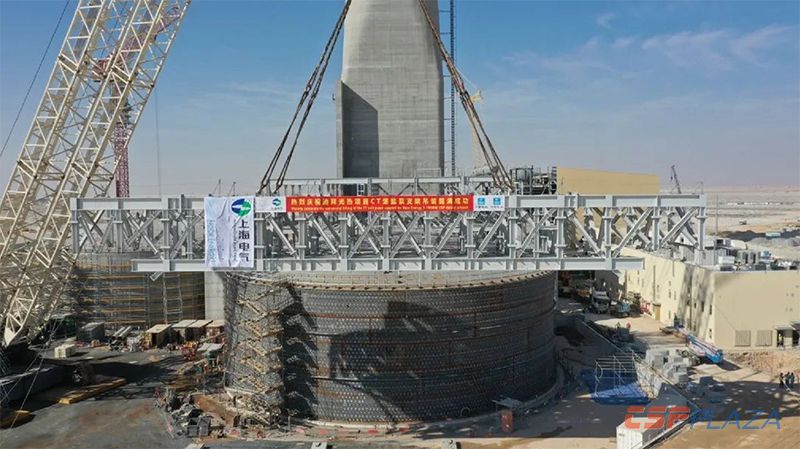

圖:正在吊裝

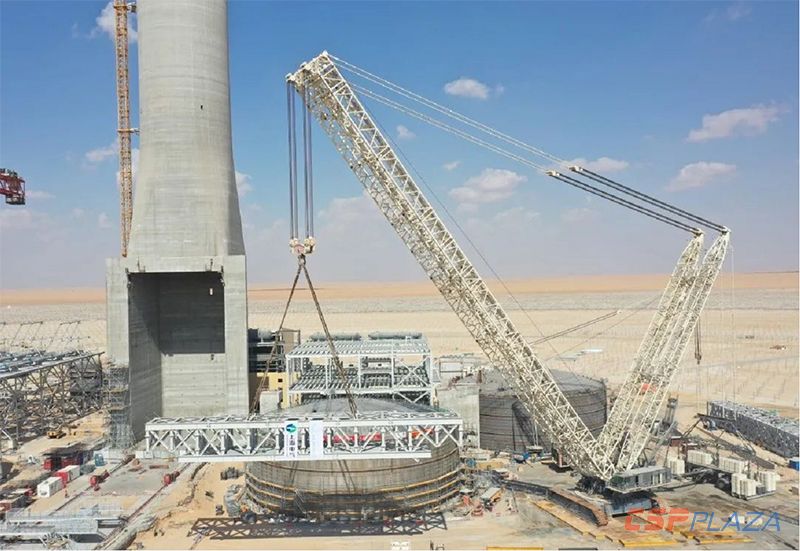

考慮到現場施工結構復雜,交叉作業面多,加之惡劣的風沙環境等不穩定因素,項目團隊經過現場風速測量和環境安全勘測后,決定采用3200噸履帶吊及地面拼接相結合的吊裝方法進行吊裝。吊裝當天,起吊熔鹽泵支架、升鉤、轉臂、調整構件方向及就位等動作一氣呵成,最終,熔鹽泵支架超大重量吊裝工作圓滿完成。
迪拜950MW光伏光熱發電項目采用全球領先的“塔式+槽式”集中式光熱發電技術,其配置包括1x100MW塔式熔鹽儲熱發電機組和3x200MW槽式熔鹽儲熱發電機組,塔式機組配置15小時儲熱系統,每臺槽式機組配置13.5小時儲熱系統,光熱部分合計發電容量達700MW。
該項目是全球迄今為止最大的太陽能發電項目。由迪拜電力水務局DEWA、中國絲路基金、沙特國際電力和水務集團聯合投資,是我國“一帶一路”的國家重點工程項目,也是中東市場的標志性項目。
注:本文轉自CSPPLAZA光熱發電平臺會員單位上海電氣(文:張豐民、郭黎明;圖片:王世銀;編輯:毛悅慶)。
