據中控太陽能方面消息,青海中控德令哈50MW光熱項目再次傳來好消息:該項目汽輪機經過返廠整修,以及與之相連的管道經過調校,電站從2020年10月9日開始重新滿負荷運行,截止11月8日24時,整月發電量合計達1840萬kWh,再創月度發電量新高,比歷史最高記錄的高出123萬kWh(歷史最高紀錄為2020年2月份,發電量為1717萬kWh);比月度平均設計發電量高出623萬kWh(該電站年設計發電量為14600萬kWh,平均月度發電量為1217萬kWh)。

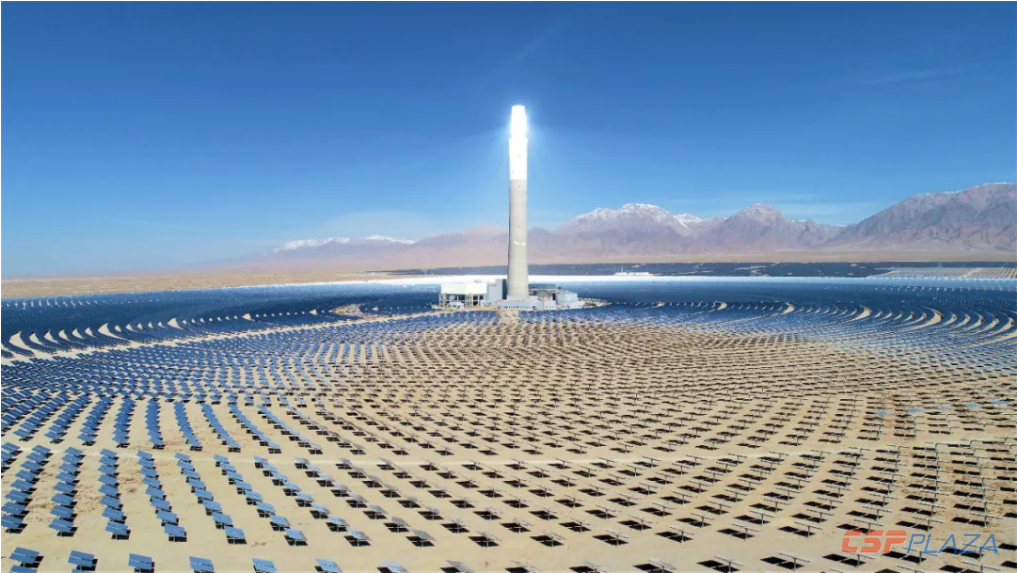

圖:運行中的青海中控德令哈50MW光熱電站
今年以來,項目現場月度DNI數據波動極大,6月份僅為133.6kWh/m2,2月份和10月份都超過221kWh/m2,而自10月9日至11月8日期間累計DNI值更是達到了227.39 kWh/m2。
期間發電量達成率(實際發電量與理論發電量的比值)超過90%的天數共有24天,其中更是有9天超過100%,月度累計上網電量1715.28萬kWh,廠用電率僅為6.78%,也為歷史最好成績。
2017年3月15日正式開工建設的中控德令哈50MW塔式光熱電站于2018年12月30日成功并網發電。電站鏡場采光面積54.27萬平方米,設計年發電量1.46億kWh。電站儲熱時間長達7個小時,可以實現24小時不間斷發電。該項目采用由中控太陽能自主研發并完全擁有知識產權的核心技術,95%以上的設備實現了國產化。
2019年9月底電站正式移交生產運行并進入性能考核期,從那時到今年3月26日的半年時間里,電站持續穩定運行,平均發電量達成率逾97%,創下全球同類型電站投運后同期的最高記錄。
