CSPPLAZA光熱發電網訊:近日,在由CSPPLAZA主辦、中控太陽能和龍騰光熱聯合主辦的2019第六屆中國國際光熱大會暨CSPPLAZA年會上,蘭州大成科技股份有限公司(簡稱“蘭州大成”)董事長范多旺就敦煌50MW光熱發電示范項目的建設進展作了主題發言。
截至發言時,敦煌50MW光熱發電示范項目施工進度如下:

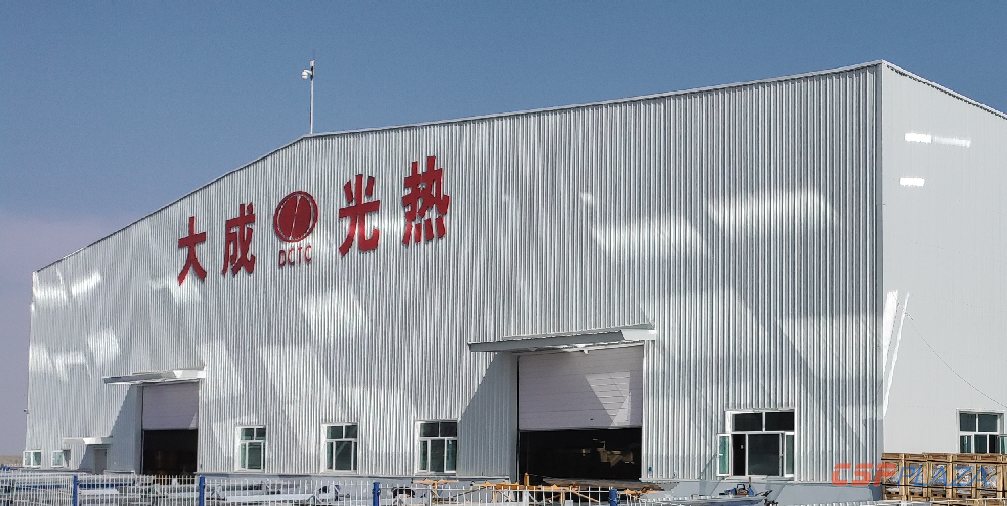

◇ 廠前區:行政辦公樓已交付使用;夜班休息樓二層墻體砌筑完成;設備組裝車間完成移交。

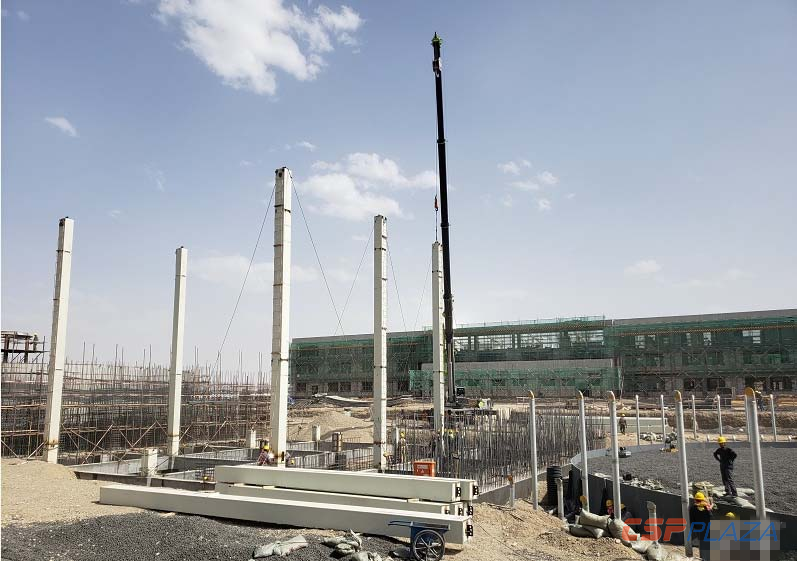

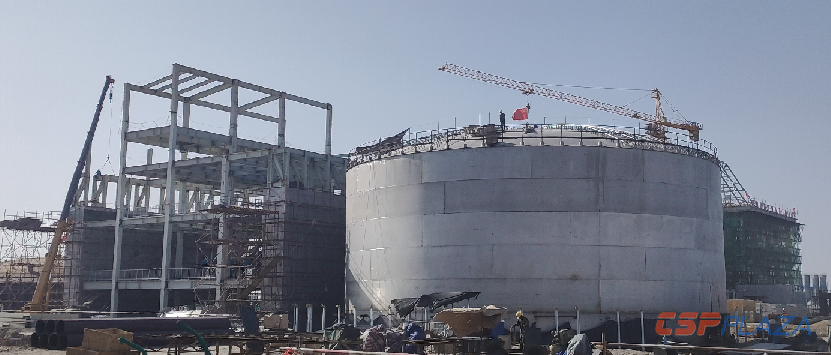

◇ 儲換熱島:熱熔鹽罐基礎完成,罐體在焊接中;冷熔鹽罐頂板焊接完成;SGS框架鋼結構正在安裝。

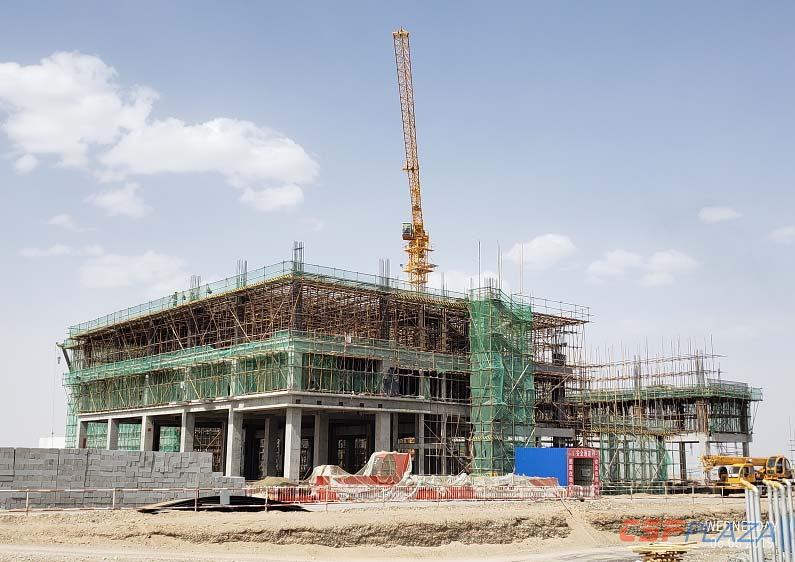

◇ 常規島:主廠房A排毗間澆筑完成;空冷支架開始鋼筋綁扎;汽機基礎澆筑及主變、廠高變、啟備變基礎完成。

◇ 輔助生產工程:原水池土方開挖完成;機力通風冷卻塔開挖完成;綜合水泵房土方開挖完成;工業消防蓄水池底板以上混凝土澆筑;蒸發塘池底防水砂漿保護層完成80%。

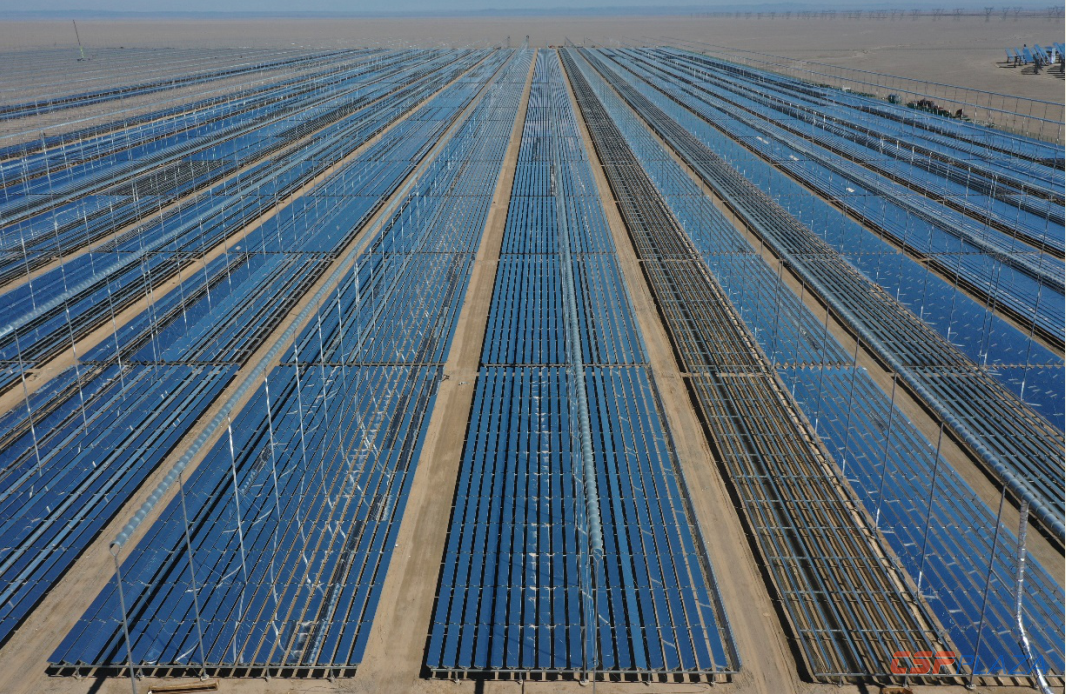

◇ 集熱場建設進展:首期熔鹽運行回路已成功建成并持續帶熔鹽測試;已完成80%的樁基基礎澆筑;已完成40%的鋼結構安裝;熔鹽母管基礎開始建設。

在本次發言中,范多旺重點介紹了該項目集熱島的建設情況。據范多旺介紹,該項目集熱場設計采用多支路并聯方式,單個支路長度1100米。目前,項目集熱島先期運行系統已經建成,帶熔鹽測試結果已全面達到設計指標。
范多旺指出,在項目推進過程中,蘭州大成委托權威機構德國Fraunhofer太陽能研究所進行集熱島關鍵部件測試、回路性能全方位測試,并聯合Fraunhofer太陽能研究所進行集熱場關鍵件及性能仿真方面的研發合作。
2018年下半年,蘭州大成首先與德國Fraunhofer太陽能研究所就大規模一次反射鏡的自動檢測方案簽訂了聯合研發合作協議。自動檢測設備于2019年1月完成全部調試并投入使用。
2019年6月,在集熱島先期運行系統建成并完成若干次測試后,Fraunhofer團隊趕赴項目現場,對電站先期運行系統的光學性能和集熱器的熱學性能進行系統測試,目前已完成的三次聯合測試集熱回路出口熔鹽溫度均達到或超過550℃。
范多旺表示,蘭州大成希望通過類似與國際權威機構的第三方測試和技術合作,進一步驗證和提高蘭州大成熔鹽線性菲涅爾系統的運行穩定性和部件一致性,同時蘭州大成將與Fraunhofer研究所進一步就熔鹽線性菲涅爾項目調試、運行、以及效率持續提升等方面進行長期合作,以進一步提高敦煌大成光熱示范項目運行表現,保障項目運行的穩定性及經濟性。蘭州大成也愿意與有經驗、有實力的單位進行聯合研發、優化和改進相關技術。
敦煌大成50MW光熱發電示范項目坐落于敦煌市七里鎮光電產業園區,總規劃150MW,項目一期50MW,現在正在建設中,二期100MW項目已經獲準開展前期工作。
項目采用蘭州大成自主知識產權的熔鹽線性菲涅爾式聚光高溫集熱技術,總投資約16.88億元,儲熱時長15小時,具備24小時持續發電能力。
