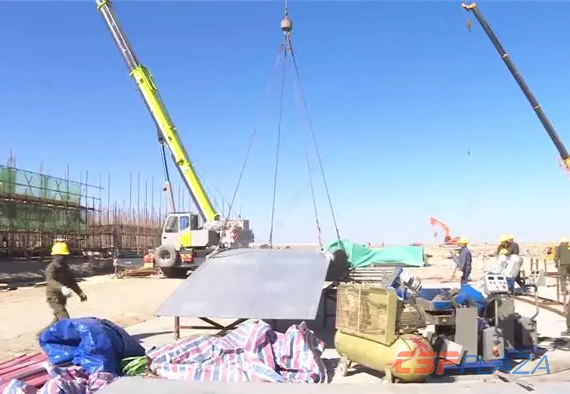

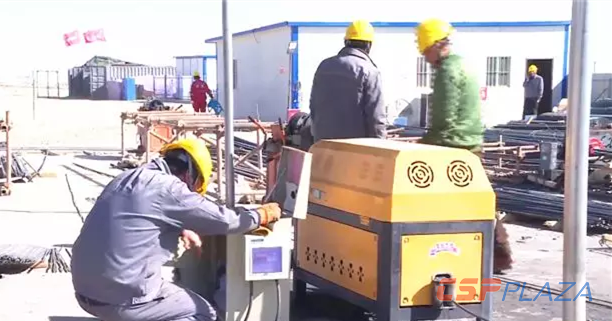

CSPPLAZA光熱發電網訊:近日獲悉,蘭州大成敦煌50MW線性菲涅爾式光熱發電項目正在穩步推進中,太陽島、儲熱島、常規島、廠前區、行政辦公樓及夜班休息樓都在并行施工,項目計劃于2019年9月30日并網發電。

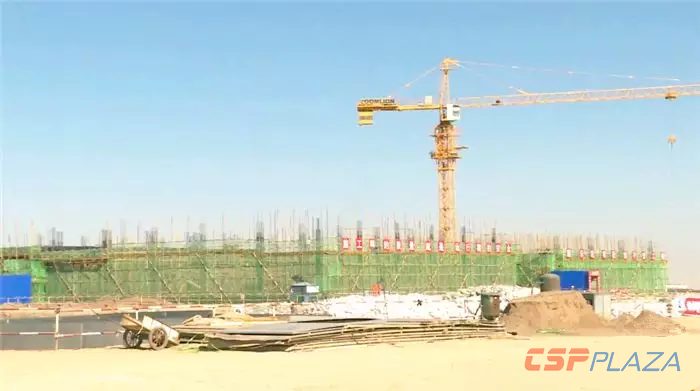

據CSPPLAZA此前報道,截至2月27日,該項目綜合辦公樓框架已完成,正準備進行內外部裝修工作,計劃5月份投入使用;生產值班樓已完成地基澆筑;儲熱島、發電島的基礎完成開挖和部分基礎混凝土澆筑工作;集熱島基礎土建工程完成百分之五十;集熱島結構件開始安裝;組裝車間建設和試生產工作已完成。


蘭州大成5萬千瓦光熱發電項目于2016年9月成功入選我國首批光熱發電示范項目,項目位于甘肅省敦煌市七里鎮光電產業園區,項目EPC總包方為中國電建集團中南勘測設計研究院有限公司。
本項目規劃裝機容量50MW,采用蘭州大成具有自主知識產權的線性菲涅爾聚光集熱技術,并采用熔鹽作為集熱、傳熱和儲熱的統一介質。
