發布者:CSPPLAZA | 來源:CSPPLAZA光熱發電網 | 0評論 | 6130查看 | 2017-07-14 11:39:00
CSPPLAZA光熱發電網訊:7月初,以色列裝機121MW的Ashalim1塔式光熱電站完成吸熱器吊裝,因該電站的吸熱塔高達240多米,整個吸熱器的重量重達幾千噸,吸熱器的吊裝難度較大,項目團隊最終成功完成了該吸熱器的整體吊裝工作,成為該項目建設過程中的里程碑。
該塔式光熱電站總占地面積為3.15平方公里,安裝約5.5萬面鏡子,總采光面積1,052,480 m2。占地面積約400個足球場大小,這一浩大的工程構成了沙漠中的一幅奇景。Ashalim1電站是Ashalim太陽能綜合體的一部分,該綜合體包括兩個光熱發電項目和一個光伏發電項目。其中,Ashalim1項目由BrightSource和GE(原為Alstom,后Alstom被GE并購)等組成的聯合體Megalim太陽能公司負責建設。另一個項目為裝機120MW的Ashalim2項目,由阿本戈和以色列Shikun&Binui可再生能源公司組成的聯合體Ashalim太陽能熱發電公司開發。
Ashalim1電站是BrightSource繼Ivanpah塔式水工質電站后建設的第二個大型塔式DSG電站,未配置儲熱系統,總投資約30億新以色列謝克爾(約合7.73億美元),中標電價為0.79新以色列謝克爾(NIS)/KWh(約合人民幣1.26元/KWh)。此項目將于2017年年底完工,預計年發電量為320GWh。據估計,該電站投運后將為120000戶家庭供電,同時創造1000多個工作崗位。
那么,重達幾千噸的吸熱器是如何安裝在240多米高的集熱塔上的呢?請瀏覽下面一組圖片:

圖1:該項目的吸熱器實行現場組裝,此圖可見,彼時吸熱塔尚未出地面

圖2:吸熱器正在安裝

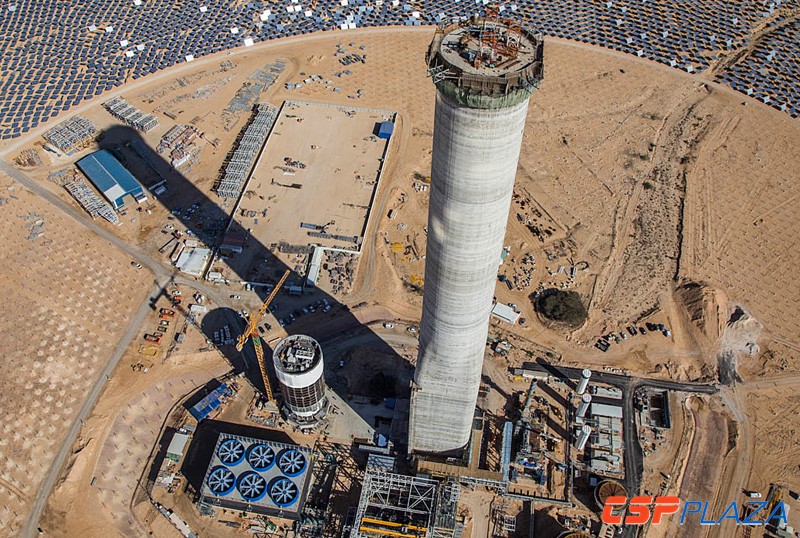

圖3:集熱塔建至一定高度,吸熱器將在后期通過中間留的腔體進入集熱塔

圖4:吸熱器組裝已完成一大部分工作

圖5:俯視集熱塔和吸熱器

圖6:開始吊裝吸熱器,由塔身內部進入后直接吊裝至塔頂

圖7:吸熱器已于7月初成功安裝于塔頂
從這組圖片可見,Ashalim1塔式電站的吸熱器采用了現場組裝后整體吊裝的方案。
據了解,對吸熱器的安裝一般有整體吊裝和分片吊裝再組裝兩種方式。商業化塔式電站的吸熱器在運輸上存在較大困難,無論是整體吊裝還是分片吊裝,都需在項目地進行現場組裝,區別在于一個是組裝好再吊裝至吸熱塔,另一個是先吊裝上去再完成組裝。Abengoa等外企常采用整體吊裝方案,中國公司則偏向于分片吊裝方案。
