據博州零距離消息,博樂光熱一體化項目光熱部分于2023年9月開工建設,截止目前,光熱項目已全面轉入分系統調試階段,其中定日鏡累計安裝完成94%,吸熱塔內部設備及管道全部安裝完成,全廠房汽機設備及管道安裝全部完成,預計12月底實現倒送電完成并網。

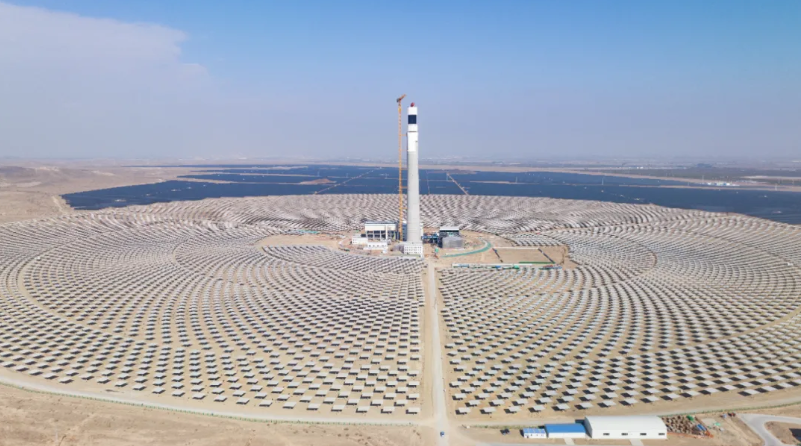

10萬千瓦熔鹽塔式光熱儲能電站配建90萬千瓦新能源項目全景圖
項目全部投運后,平均每年上網清潔能源為20.4億千瓦時,年銷售收入為5.3億元,每年上交各項稅金5000萬元,解決就業2000余人,每年可節約標準煤92.24萬噸,每年可減少二氧化碳排放量約109.84萬噸,具有良好的環保效益。
據此前報道,該項目位于新疆維吾爾自治區博爾塔拉蒙古自治州博樂市達勒特鎮,占地面積204萬平方米,由甘肅省安裝建設集團有限公司、恒基能脈新能源科技有限公司聯合體PC總承包建設。項目采用熔鹽塔式技術路線,配備13402面定日鏡,將53萬平方米的光照集中起來,通過熔鹽儲能系統,使夜間、陰雨天也能源源不斷產生綠色電能。
