據湖南省工業設備安裝有限公司消息,近日,吉西基地魯固直流100MW光熱工程項目迎來重要節點——吸熱器第一榀鋼架順利吊裝就位。

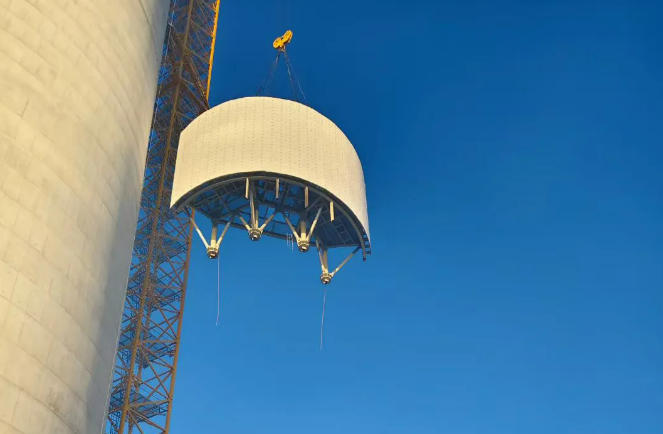

吸熱器鋼架是塔式光熱發電系統核心構筑物的關鍵組成部分,承擔著吸熱器模塊的承重支撐與定位基準功能。鋼架(含平臺和外護板)整體設計總重量達303噸,最大跨度15.4米,需精準安裝于高度189.05米的吸熱塔轉換層平臺上。本次吊裝的鋼架重55噸,是整個吸熱器系統鋼架中最重的一榀,也是項目核心路徑上的關鍵工序,直接影響吸熱器整體安裝進度及后續定日鏡陣列與吸熱系統的光路對齊效果。
湖南省工業設備安裝有限公司主要建設其核心發電區建筑安裝工程。項目部克服地理位置及入冬之際大風天氣頻發影響,優化吊裝方案、科學合理組織施工,圓滿完成超高高度吊裝作業。接下來,項目部將繼續攻堅克難,迎戰冬季施工,按照“對稱吊裝、分批固定”原則推進剩余鋼架吊裝就位,全力推動項目早日投產發電。

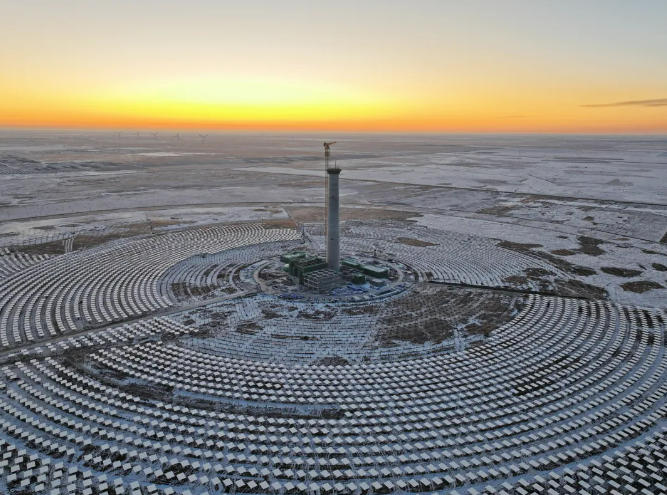

該項目位于吉林白城,是我國東北地區第一個塔式光熱項目,項目裝機容量為100MW,并設置熔鹽電加熱裝置吸收風電光伏棄電儲熱,儲熱時長為8小時,總承包方為中國電建集團中南勘測設計研究院有限公司,浙江可勝技術股份有限公司提供聚光集熱系統。
項目建成后,預計年發清潔電量為17863.7萬kW·h,每年可節約標煤5.92萬噸,并可減少多種大氣污染物的排放,實現調節和支撐新能源發電作用,對構建新型電力系統具有重要意義。
