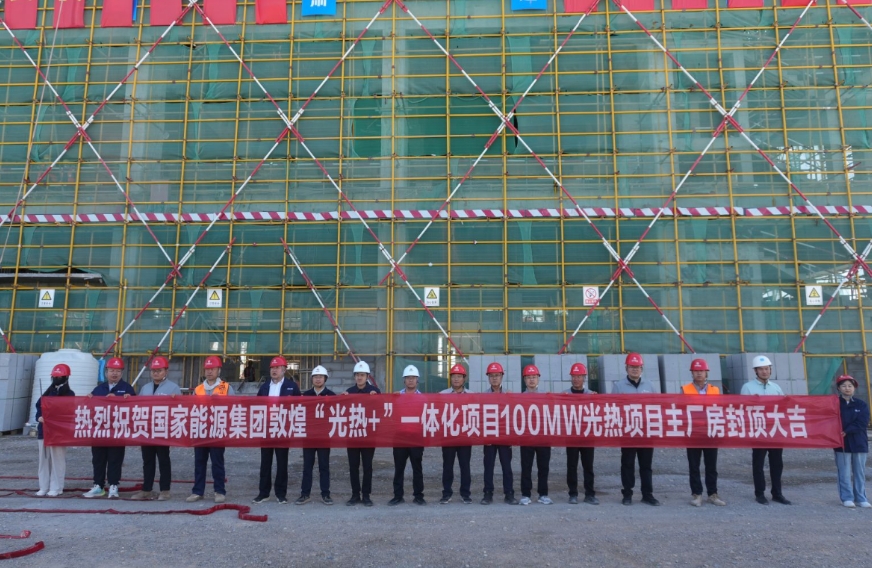

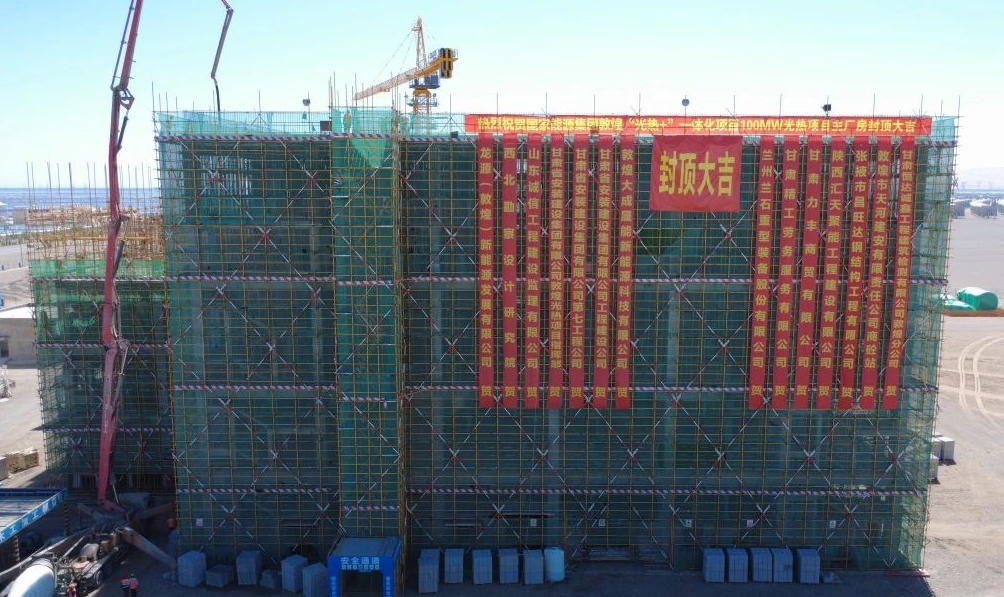

據CSPPLAZA平臺會員單位——甘肅省安裝建設集團有限公司(簡稱:安裝公司)消息,6月30日,該公司承建的國家能源集團敦煌“光熱+”項目100MW熔鹽線性菲涅爾光熱項目主廠房提前封頂。化水車間、材料檢修庫等單體工程均按要求提前完工,為后續設備安裝及并網發電打下了良好基礎,跑出了“大安裝”綠色能源工程建設的加速度。

主廠房擔負承載光熱發電核心設備的使命。同類光熱項目主廠房每層施工周期通常超30天,項目部通過設計優化、輪班攻堅,在提速度更保質量的基礎上將每層完工時間科學壓縮至25天,為后續施工預留出寶貴的工期窗口,更降低了人工、機械等綜合成本,實現了降本增效。

“最忙的時候,工人凌晨兩點還在加固腳手架。”項目負責人的回憶。自開工建設以來,直面敦煌地區晝夜溫差大、風沙天氣頻發的極端工況,項目部以高度責任感科學制定施工方案。全體建設者不畏艱苦、敢打硬仗,啟用“白加黑”“兩班倒”攻堅模式,全力沖刺工期。
隨著主廠房的提前封頂,敦煌光熱發電項目建設邁入全新階段。項目部將繼續保持昂揚斗志,以更加嚴謹的態度和更高的標準,全力投入到后續施工中,嚴控質量安全、力保工程進度、狠抓成本管控,加快推進二次結構施工、室內外裝修以及設備安裝調試等工作,確保項目按時高質量交付使用,為新能源產業發展增添新動力,推動地方經濟社會可持續發展。
據此前報道,龍源敦煌光熱+發電項目,總規模為70萬千瓦,其中光熱發電10萬千瓦,項目廠址位于敦煌市光熱光伏協同示范基地內。項目擬新建光熱發電裝機規模100MW,采用熔鹽線性菲涅爾式技術路線,選用二元熔鹽作為傳熱儲熱介質,溫度范圍參數為290/545℃。儲熱時長8小時,有效儲熱容量1850MWht,設一臺低溫熔鹽儲罐和一臺高溫熔鹽儲罐。
