據CSPPLAZA平臺會員單位——甘肅省安裝建設集團有限公司(簡稱:安裝公司)消息,6月9日,安裝公司承建的博樂10萬千瓦光熱項目核心設備——吸熱器整體鋼結構順利完成拼裝工作,為后續的吸熱器管屏設備安裝和調試工作奠定了堅實基礎。

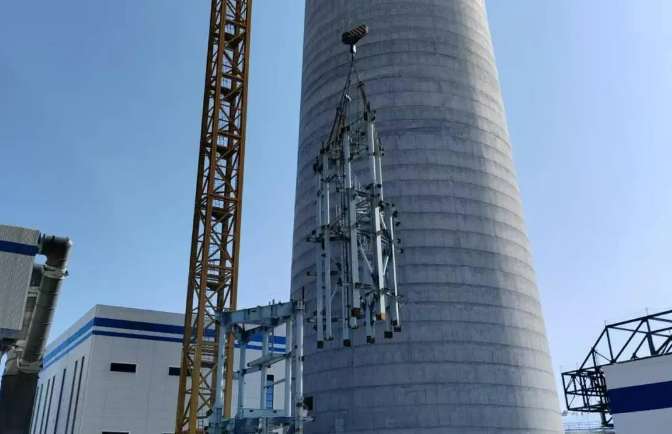

本次拼裝的吸熱器鋼結構總高度41米,總重量約290噸。安裝過程中,項目部嚴格執行工藝評定要求,所有焊縫均通過100%無損檢測。面對現場地形復雜、博樂天氣多變、高空作業等不利影響,項目部提前籌備,精心制定施工方案,合理安排施工進度,充分利用先進的施工技術和設備,保證了吸熱器鋼結構安裝的精度要求,以精益求精的工作態度,為整個光熱發電系統的運行效率提供了重要保障。

目前,項目已進入設備安裝和調試的關鍵階段。項目團隊將繼續秉持嚴謹的工作態度和高度的責任感,全力以赴推進項目建設,確保項目高質量實現并網發電目標。
博樂光熱項目位于新疆維吾爾自治區博爾塔拉蒙古自治州博樂市達勒特鎮,占地面積204萬平方米,由新華發電投資,甘肅建投安裝公司、恒基能脈聯合體承建。項目采用熔鹽塔式技術路線,配備13402面定日鏡,將53萬平方米的光照集中起來,通過熔鹽儲能系統,使夜間、陰雨天也能源源不斷產生綠色電能。光熱電站建成后,年均可發電量1.72億千瓦時。
