據CSPPLAZA平臺會員單位——甘肅省安裝建設集團有限公司消息,歷經十余小時連續作業,5月11日敦煌光熱項目完成主廠房12.55米層混凝土澆筑任務。

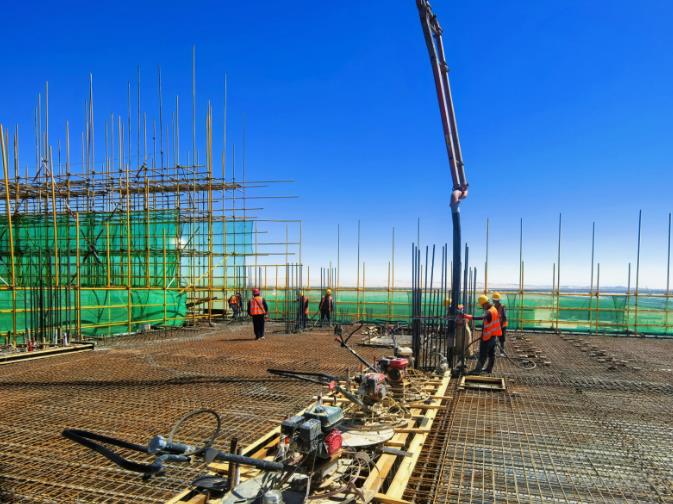

受強沙塵暴天氣影響,五一期間施工一度被迫暫停。面對工期緊、任務重的挑戰,項目部通過設計優化和優化施工組織設計、多次組織召開工序交接和工藝作業專題會議、倒排工期、掛牌督戰,確保節點按期完工。

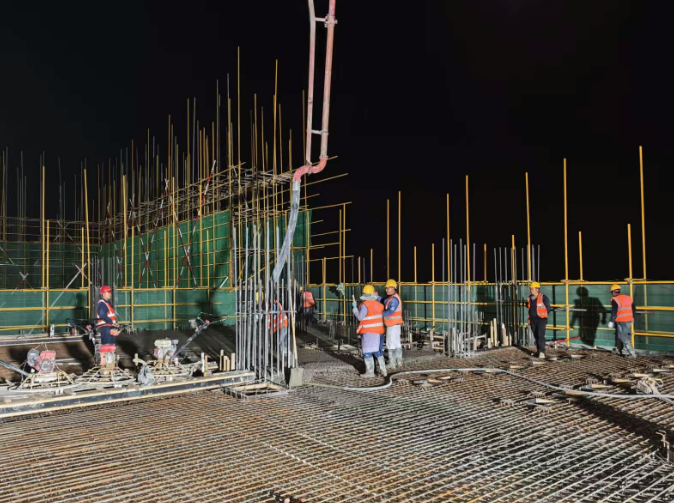

本次澆筑自5月10日中午持續至次日凌晨5點,歷經十多小時連續作業,累計完成混凝土澆筑量437立方米。針對夜間施工與惡劣氣候疊加的風險,項目部構建“三維防護網”:安全組每2小時巡查臨邊防護與照明系統,確保無照明死角;技術組全程跟蹤混凝土運輸溫控、入模溫度監測,根據晝夜溫差動態調整澆筑節奏與振搗時長;設派專人駐守現場,對泵機、振搗棒等關鍵機械實施“澆筑前全面檢修+澆筑中實時巡檢”雙軌維護,確保設備零故障運轉。

管理人員全程值守,工人們輪班奮戰,實現了夜間施工零事故、質量全程可控。
據此前報道,龍源敦煌光熱+發電項目,總規模為70萬千瓦,其中光熱發電10萬千瓦,項目廠址位于敦煌市光熱光伏協同示范基地內。項目擬新建光熱發電裝機規模100MW,采用熔鹽線性菲涅爾式技術路線,選用二元熔鹽作為傳熱儲熱介質,溫度范圍參數為290/545℃。儲熱時長8小時,有效儲熱容量1850MWht,設一臺低溫熔鹽儲罐和一臺高溫熔鹽儲罐。
