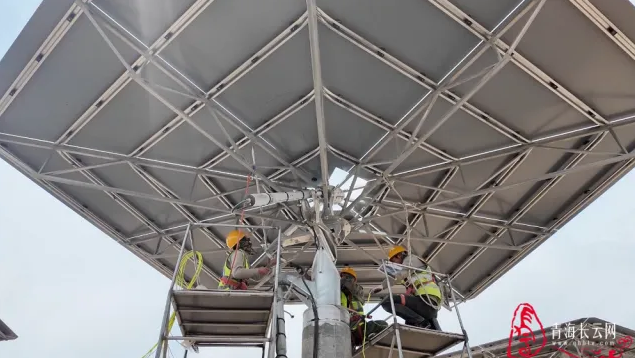

五一假期,在海南州共和縣中電建共和100萬千瓦光伏光熱項目建設現場,一萬余塊定日鏡在日光照耀下閃閃發光。定日鏡下,工人們正忙著安裝中心鏡片。

作為今年青海省重點“沙戈荒”新能源基地建設項目,該項目由900兆瓦光伏電站、100兆瓦光熱電站和配套330千伏輸變電送出工程組成。在光熱電站建設中創新采用10310面五邊形定日鏡,為吸熱塔提供強勁熱能。

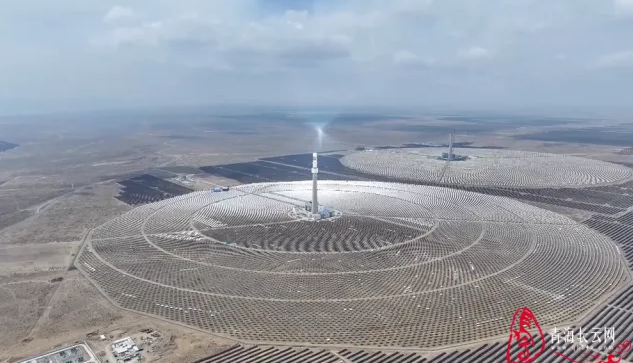

東方電氣集團東方鍋爐股份有限公司項目經理李波介紹,通過雙推桿驅動,調整不同光照角度下定日鏡姿態,布置不同區域,不同鏡面曲率,實現聚光效果好,發熱效率高的突出優點,能夠更好地對高原地區的光熱資源進行利用,五一期間,我們也將正式開始進場調試工作。

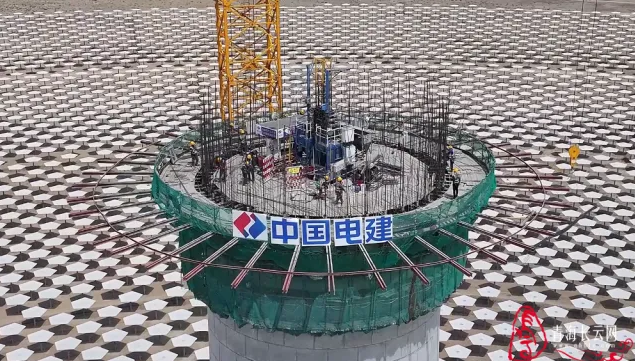

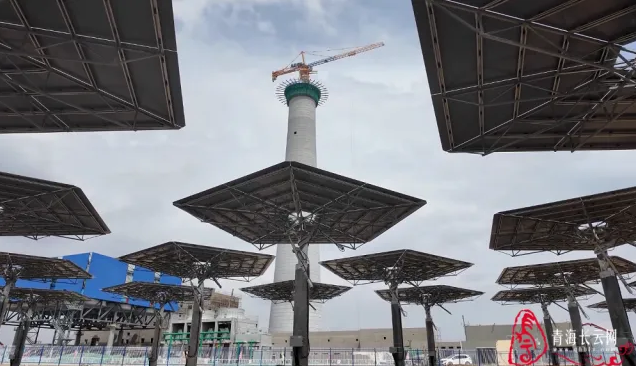

目前,該項目主廠房整體結構已澆筑完成,工人們正在進行發電設備的安裝工作,光熱發電的核心——吸熱塔已澆筑至150米,完成84%。

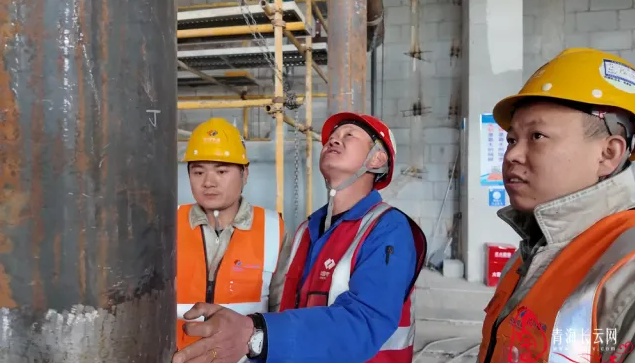

中電建共和100萬千瓦光伏光熱發電系統項目經理樂國煌:五一期間,我們施工現場近500名工人堅守工作崗位,重點開展汽輪發電機組設備和壓力管道安裝,以及建筑裝飾裝修等工作。確保項目按期交付。

響應構建新型能源體系的要求,該項目還采用光伏光熱一體化聯動設計,100MW光熱電站采用了20MW電熔鹽加熱器用來回收光伏電站棄電,從而增加光熱電站儲熱時長,有效提升光伏電站發電利用率,助力青海構建新型能源體系,加速打造國家清潔能源產業高地。

中電建共和100萬千瓦光伏光熱項目常務副經理張才旦表示,目前光伏電站已基本建設完成,正在進行消缺調試,光熱電站正在進行吸熱塔澆筑及主廠房設備安裝,擬計劃于今年5月份完成光伏電站的并網發電,12月底完成光熱電站的塔下循環及汽輪機沖轉,項目建成后對于地區可持續性發展,碳達峰碳中和具有重要的意義。

中電建共和100MW光熱電站采用熔鹽塔式技術路線,暫定鏡場總采光面積約50萬㎡,吸熱器功率260MWt。選用二元熔鹽作為傳熱儲熱介質,等效儲熱時長8h。換熱系統選用自然循環方式蒸汽發生系統。汽輪機初選超高壓、高溫、一次中間再熱、8級抽汽凝汽式直接空冷機組,額定功率100MW。設計項目年平均上網電量13078萬kWh,25年平均等效滿負荷利用小時數為1308h。
