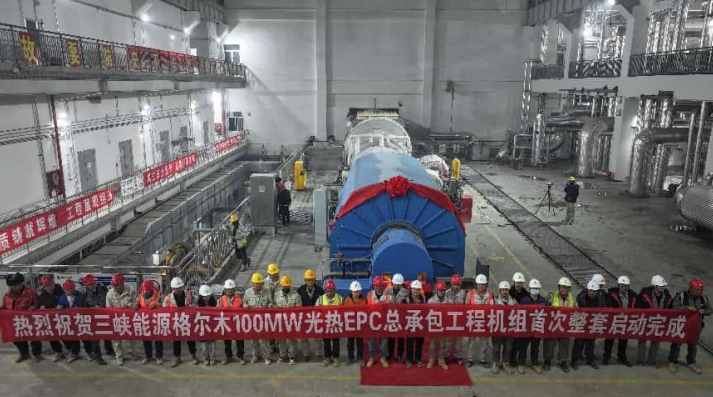

據中國電力工程顧問集團西北電力設計院有限公司消息,4月29日02點16分,三峽能源格爾木100MW光熱項目機組首次整套啟動圓滿完成,工程建設取得重要突破,為機組按期完成竣工投產打下了堅實基礎。

為確保本次機組整套啟動工作順利進行,西北電力設計院、首航高科、四川電建、上海勘測研究院聯合體各方與調試單位華中電力試研院精誠合作,嚴密組織,哈爾濱汽輪機廠、東方電氣集團、上海鍋爐廠積極保運。整套啟動期間嚴格執行汽機沖轉曲線,沖轉期間各項指標平穩,參數優良,汽輪機3000轉一次成功。發電機交流阻抗,短路,空載特性試驗,勵磁動態特性試驗,假同期等試驗順利完成。

該項目裝機容量為100MW,光熱部分采用塔式聚光發電技術,配置8小時熔鹽儲熱系統,年均發電量22713.8萬千瓦/時,年利用小時數約為2271h。設計上首次使用了兩塔共用一個公用系統,一個集控室,首次采用SGS與汽機房貼建的型式,首次采用環型半包圍熔鹽平臺,對后續塔式光熱項目容量提升有著指導意義。各參建團隊將以此為契機再接再厲,全力沖刺機組并網發電工作。
