2025年2月19日,河北公司龍山電廠建設的600兆瓦機組抽汽熔鹽儲能項目成功完成滿容量頂峰試運,機組頂峰負荷穩定達到650兆瓦,各項參數表現正常。這是全國首個火電抽汽熔鹽儲能項目,為火電機組大幅提高調峰能力開辟了全新的技術路徑,此次試運行驗證了項目技術可行性。
該項目位于河北邯鄲,總投資3.2億元,占地面積約7800平方米,是國內首個采用多源抽汽—配汽調控技術的大規模抽汽熔鹽蓄能項目,旨在提高電網調峰能力,優化能源結構,促進綠色低碳發展。2024年3月1日,河北公司龍山電廠抽汽蓄能項目全面開工,項目于2024年12月28日投入試運行,項目以熔融鹽作為蓄熱介質,在電網低谷時段進行蓄能,在電網負荷高峰時段釋放能量,從而提高電網穩定性。該項目投運后,龍山電廠火電機組的調峰能力將在原有基礎上增加100兆瓦,頂峰能力增加30—60兆瓦,機組深調期間可實現邊儲邊放,最大供汽量達230噸/小時。

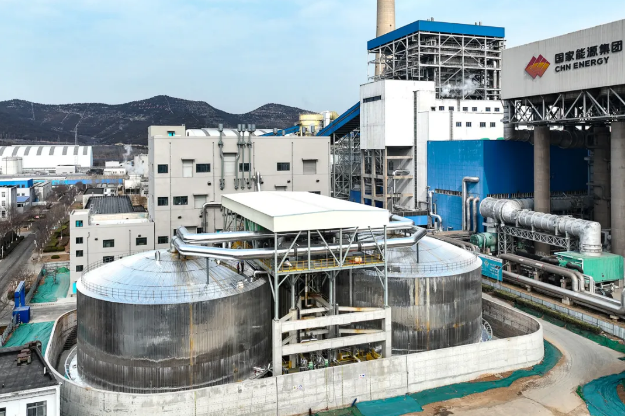

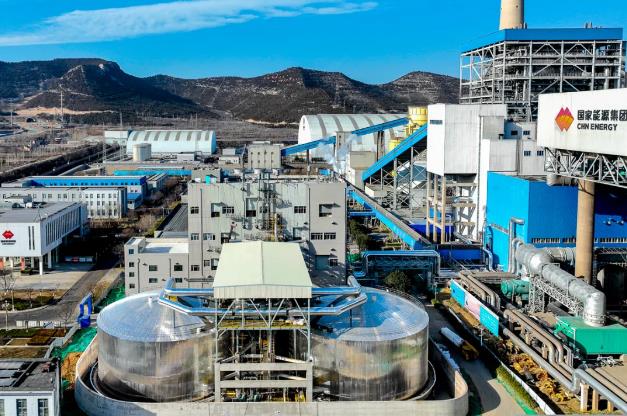

2025年2月21日,河北公司龍山電廠抽汽熔鹽儲能項目全景圖。王建濤攝

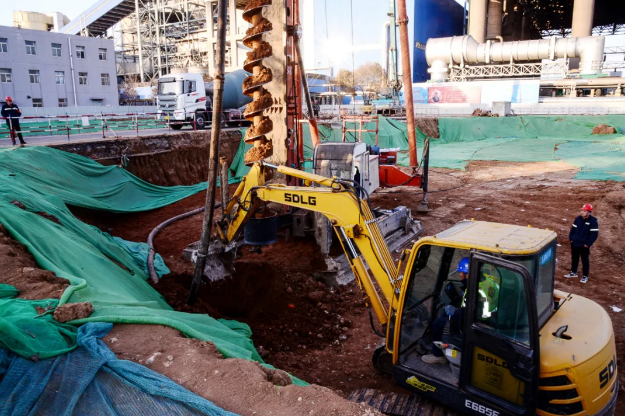

2024年3月7日,河北公司龍山電廠抽汽蓄能項目首根樁基正在進行澆筑,標志著工程吹響全面加速建設號角。項目主體工程劃分為儲能換熱廠房、熔鹽儲罐兩個區域,共計848根樁基,樁基為直徑0.6米鉆孔灌注樁,最大樁長達15米,預計工期20天。王建濤攝

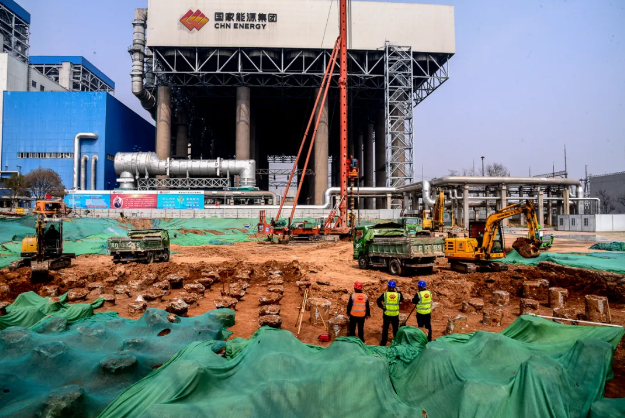

2024年4月1日,河北公司龍山電廠正在進行抽汽蓄能項目最后一方樁基混凝土澆筑,標志著樁基施工全部順利完工,向著項目早日竣工投產的目標邁出了極為堅實且關鍵的一步。秦基偉攝

2024年5月30日,河北公司龍山電廠正在進行抽汽蓄能項目換熱廠房基礎澆筑,為項目如期投產奠定堅實基礎。為保證工程進度及施工質量,該廠提升“日協調會”討論深度,加強施工安全全過程管控,統籌協調施工組織,建立質量檢查制度,加強工序銜接,全力推進項目建設跑出“加速度”。王建濤攝

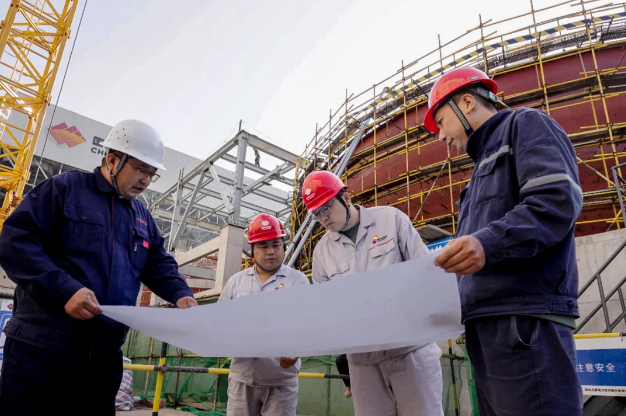

2024年8月20日,河北公司龍山電廠技術人員在項目施工期間討論施工方案。該廠正在進行抽汽蓄能項目首個大件疏鹽罐吊裝,為項目如期投產奠定堅實基礎。王建濤攝

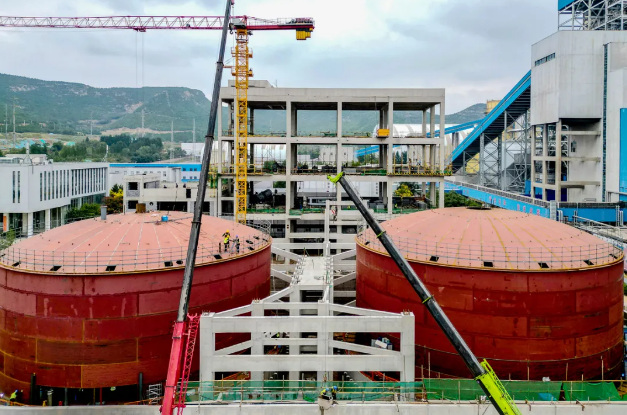

2024年9月17日,隨著最后一塊32毫米鋼板就位,河北公司龍山電廠抽汽蓄能項目熔鹽罐成功落庫,標志著項目罐區全面進入設備安裝階段。該項目設有冷鹽罐、熱鹽罐各一個,為立式圓筒形儲罐,罐體為全焊接結構,采用倒裝法安裝,儲罐直壁12米,其中,熱鹽罐容積7920立方米、直徑29米,冷鹽罐容積7655立方米、直徑28.5米,兩個熔鹽儲罐儲熱總容量730兆瓦時,熔鹽量12600噸。王建濤攝

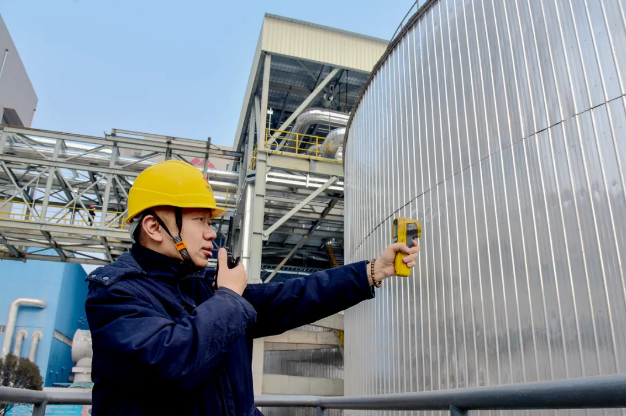

2024年10月24日,河北公司龍山電廠運行巡檢人員抽汽蓄能熔鹽儲罐表溫度。該廠經過抽汽蓄能熔鹽儲罐水壓試驗,確定相關指標參數穩定,承壓部件無異常,水壓試驗一次成功,為項目按期投運奠定堅實基礎。王建濤攝

2024年12月28日,河北公司龍山電廠抽汽蓄能放熱系統產汽現場。該廠全國首套600兆瓦機組抽汽熔鹽儲能項目投入試運行,標志著該技術已在實際工程中得到驗證,為火電靈活性改造與新能源消納提供了創新解決方案,將有力推動能源結構調整,助力構建更加穩定、高效、清潔的新型電力系統,為實現“雙碳”目標注入強大動力。秦基偉攝

2025年2月19日,河北公司龍山電廠運行人員調整抽汽熔鹽儲能系統放熱參數。當日,機組頂峰負荷穩定達到650兆瓦,各項參數表現正常。此次試運驗證了項目技術可行性,為火電機組大幅提高調峰能力開辟了全新的技術路徑,開創了國內火電抽汽熔鹽儲能的技術先河。秦基偉攝
