CSPPLAZA光熱發電網訊:近日,中電建青海共和50MW光熱示范電站傳來消息,繼2023年3月9日單日發電量達到57.2萬千瓦時后,3月13日,光熱電站單日發電量再創新高,達到61.9萬千瓦時。2023年前三個月電站發電量逐月攀升,電站晴天發電達產率(實際發電量/設計發電量)已接近90%,整體發電性能穩步提升!

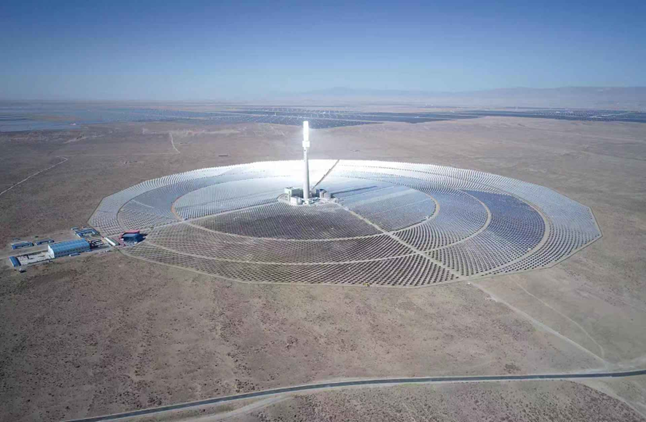

中電建青海共和50MW光熱示范電站位于青海省海南州共和縣生態太陽能發電園區,是國家首批太陽能熱發電示范項目之一。電站于2018年5月6日開工建設,2019年9月19日并網,2020年11月6日實現滿負荷發電。電站總占地面積2.12平方公里,布置3萬余面20平米定日鏡,汽輪機采用超高壓、一次中間再熱、8級抽汽直接空冷式汽輪機,額定容量50MW,熔鹽儲熱時長6小時。

據悉,自2020年以來,受制于全球疫情蔓延影響,該電站諸多設備問題難以及時得到解決,尤其進口部件故障后相關維修及售后服務難以跟上,對電站整體性能爬升造成了較大的影響。2022年疫情過后,電站EPC總包單位、主要設備廠家與業主和運維單位迅速反應、密切配合,電站一些設備存在的問題得到有效解決;同時結合項目所在地氣候環境和資源特點開展了一系列運行策略優化和電站發電性能提升工作,電站整體性能爬升工作大幅提速。
目前,電站整體狀況良好,各主要設備運行狀態穩定,聚光吸熱系統、儲熱換熱系統、汽輪發電系統三大子系統運行配合日趨完善。

該項目由中國電建集團自行投資、設計、建設、運維,中電建新能源集團股份有限公司負責日常管理,中國電建集團西北勘測設計研究院有限公司承擔整體EPC總承包工作、中國電建集團山東電力建設第三工程有限公司負責現階段運維工作。
據了解,下一步,EPC總包團隊將與現場運維團隊緊密配合,采用先進的電站性能分析工具和科學有效的手段,分階段有序針對多變氣象環境下的復雜工況運行策略進行持續優化,進一步提升電站發電性能,早日度過電站性能爬坡期。
