從青海中控德令哈50MW光熱項目現場傳來最新運行情況:電站12月累計發電量1484.23萬kWh,發電量達成率102.25%。
運行記錄顯示:自2021年11月26日至12月25日(青海省電力公司抄表月度統計周期為上月26日至當月25日),期間DNI總量186.13kWh/m2,電站理論發電量1451.51萬kWh,實際發電量1484.23萬kWh,月度發電量達成率102.25%,累計上網電量1378.38萬kWh,累計發電時長548.5小時。本月30天中,實際運行30天,其中有19天單日發電量達成率超過100%。
自9月份入秋以來至12月份,電站一直處于良好運行狀態,4個月的發電量累計達6099.12萬kWh,平均發電量達成率102.3%。

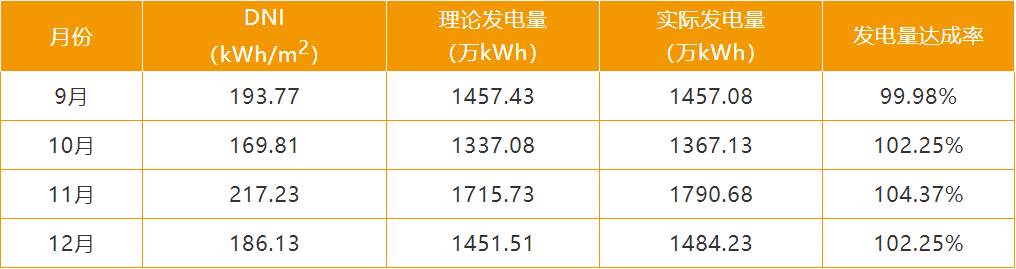

2021年9月-12月德令哈電站發電量數據
從上表可以看出,進入冬季以來,德令哈電站的月度發電量均高于設計的月平均發電量(1216.67萬kWh),這充分體現了塔式光熱電站在我國高緯度地區的優勢。

眾所周知,我國陽光資源豐富的三北地區普遍緯度較高,冬季太陽高度角較小。塔式光熱電站的定日鏡采用雙軸跟蹤,可以很好的減少太陽高度角變小帶來的余弦效率損失,其冬季與夏季的電站效率差異不大,而得益于冬季降雨量較少,其冬季發電量往往會超過夏季。在冬季用電負荷較高,而水電普遍進入枯水期時,塔式光熱電站較高的冬季發電量能夠為電力供應提供更大的保障。
青海中控德令哈50MW塔式熔鹽儲能光熱電站是國家首批光熱發電示范項目之一,裝機容量50MW,配置7小時熔鹽儲能系統,鏡場采光面積54.27萬平方米,設計年發電量1.46億kWh。電站采用可勝技術自主研發并完全擁有知識產權的光熱發電核心技術,95%以上的設備實現了國產化。
