據中國船舶重工集團新能源有限責任公司(以下簡稱“中船新能”)方面消息,內蒙古烏拉特中旗100MW槽式導熱油10小時儲能光熱發電項目近日實現連續不間斷、穩定、高負荷運行,其中連續5天累計發電量超過1000萬千瓦時,單日發電量達到206.4萬千瓦時。
據悉,自項目投運以來未發生故障停機,盡管今年烏拉特地區出現歷史上罕見的多陰雨天氣,但2021年至今發電量依然超過1.7億千瓦時。

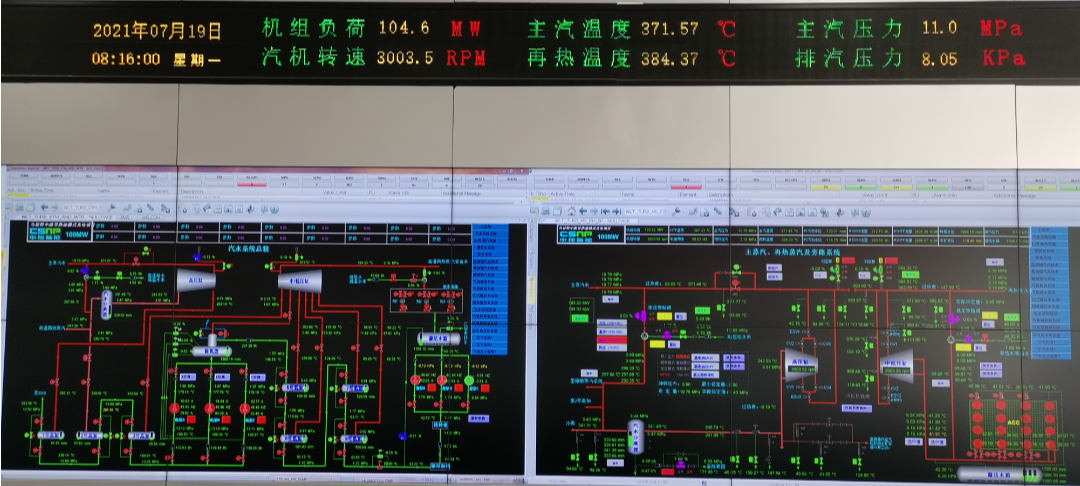

圖:2021年7月19日運行記錄
該項目由中船新能設計、建造、調試和運維,項目建設過程中克服了新冠疫情等不利因素影響,創造了光熱項目單日系統注油570噸、單日注油38個集熱回路、集熱場一次流量平衡調節精度、化鹽速度超過4200噸/天(目前國際化鹽速度記錄是1200噸/天)等多項世界記錄。同時,該項目太陽島最關鍵光學指標--光學攔截率經過歐洲第三方權威實驗室檢測,攔截率達到98%以上(目前國際水平為97%)。

圖:項目鏡場與羊群
中船新能依托船舶領域裝備制造體系和質量控制體系的優勢,將船舶動力系統頻繁啟停的技術應用于光熱發電,以軍品裝備制造理念開展光熱電站的設計、建設、調試和運維,通過全過程質量目標分解,使光熱電站各項性能達到甚至優于設計指標。
該項目于2016年9月成功入選我國首批20個太陽能熱發電示范項目并于2018年6月正式動工,2019年12月31日汽輪機一次沖轉成功,2020年1月8日首次實現并網發電,2020年12月16日實現滿負荷發電。
