記者近日獲悉,敦煌大成50兆瓦線性菲涅爾光熱發電示范項目有序推進,目前正在進行鏡場、發電島、管網的后續調試等工作,計劃9月底全部完成建設任務。

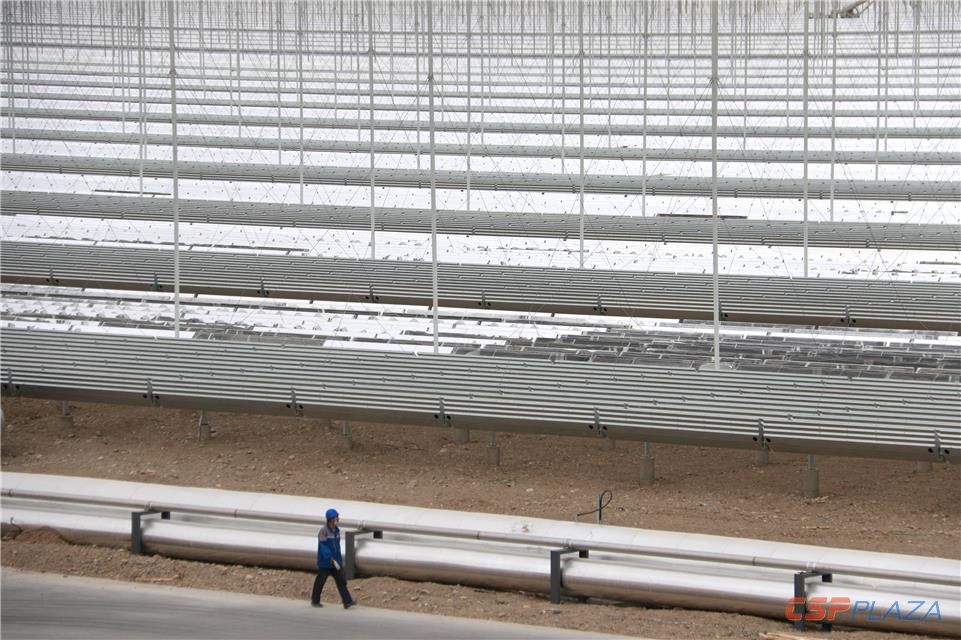

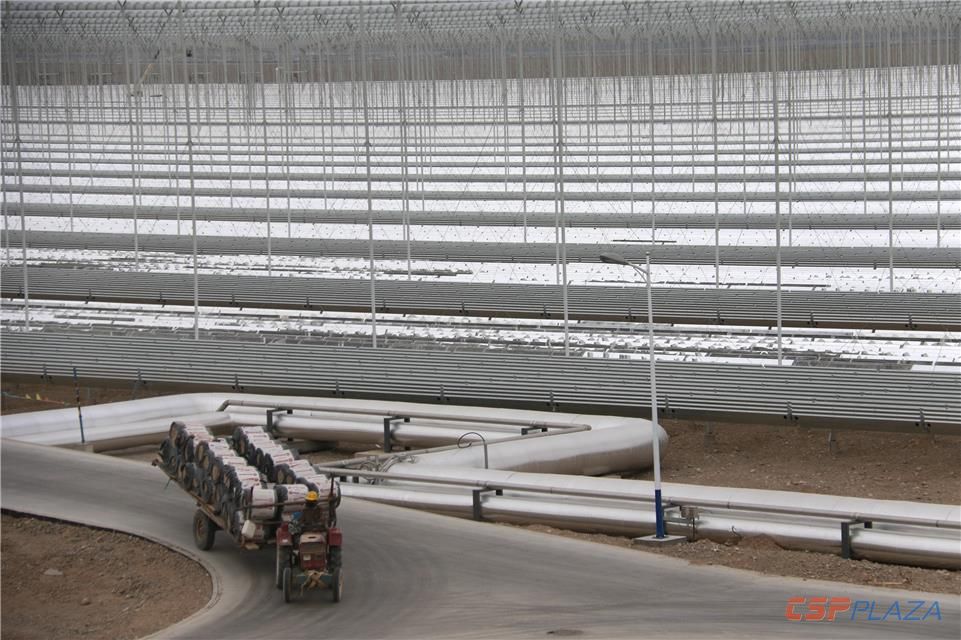

圖:5月20日,在敦煌大成50兆瓦線性菲涅爾兆瓦光熱發電示范項目現場,工作人員在拉運材料。

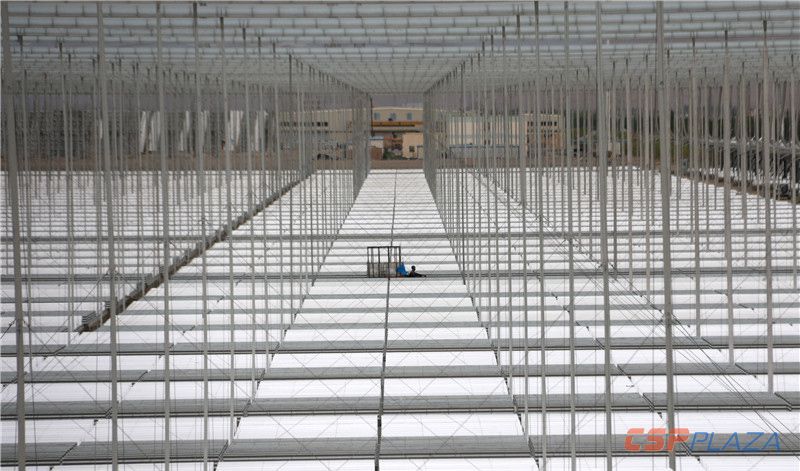

圖:現場工作人員在巡檢。

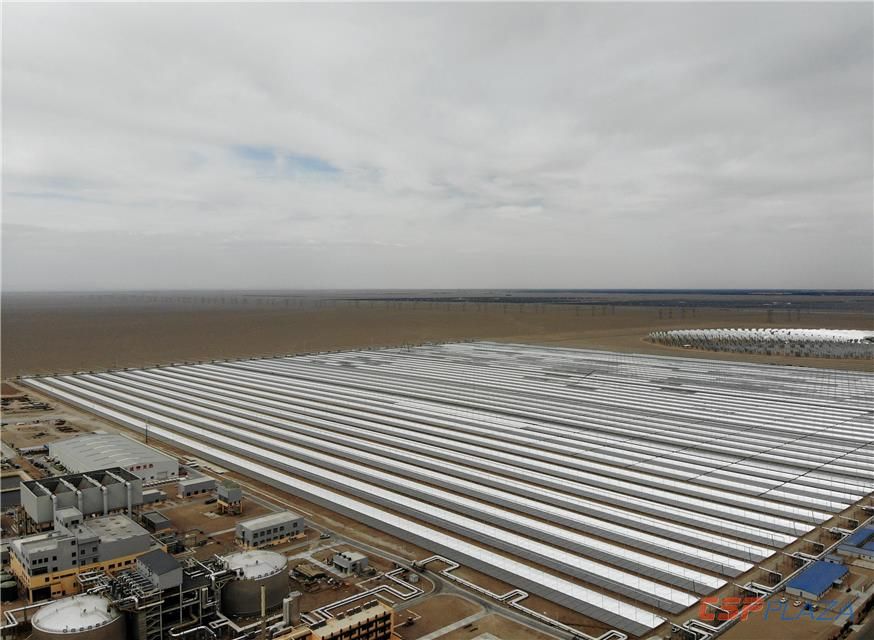

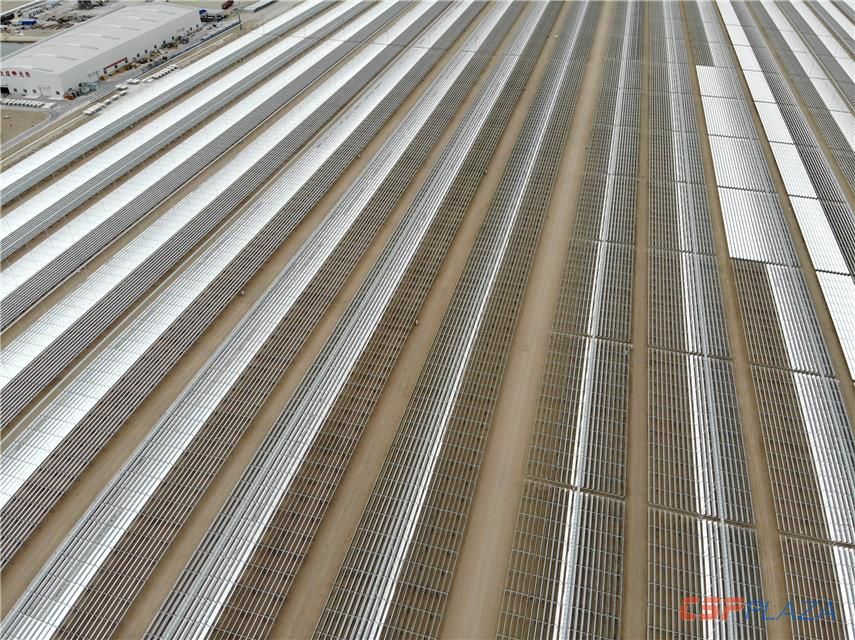

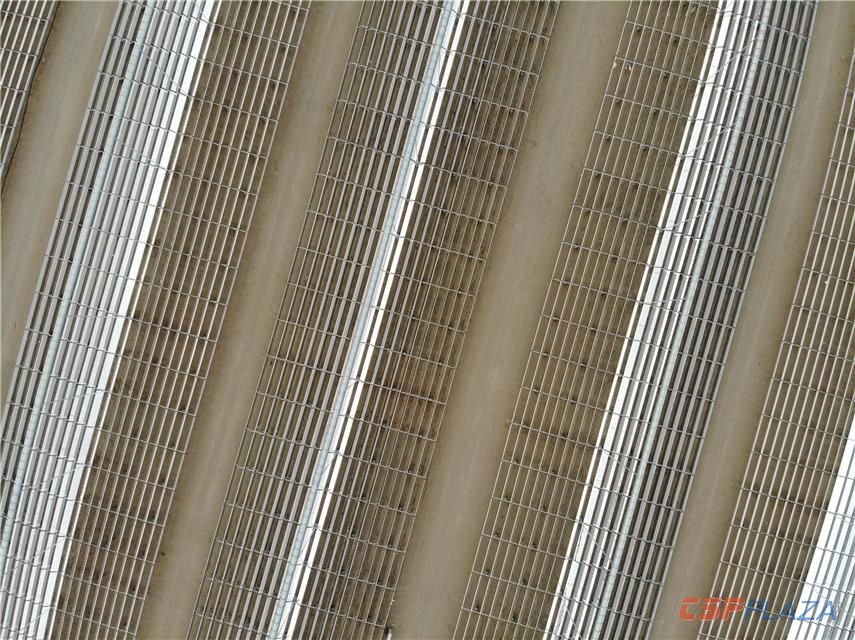

圖:敦煌大成50兆瓦線性菲涅爾兆瓦光熱發電示范項目鏡場。
蘭州大成敦煌50MW熔鹽線性菲涅爾式光熱電站于2019年12月31日17時50分首次并網發電成功,目前機組各系統運行狀態良好、參數平穩。
該項目于2016年9月成功入選我國首批光熱發電示范項目,并于2018年6月29日全面開建。項目位于甘肅省敦煌市七里鎮光電產業園區,規劃裝機容量50MW,采用蘭州大成具有自主知識產權的線性菲涅爾聚光集熱技術,并采用熔鹽作為集熱、傳熱和儲熱的統一介質,儲熱時長15小時,具備24小時持續發電能力。該項目EPC總包方為中國電建集團中南勘測設計研究院有限公司,項目融資方為中國電建集團租賃有限公司、中國農業發展銀行敦煌市支行及甘肅省金融控股集團。
