        2. 2019年中國光熱發電示范項目建設成就專題片將發布【附項目最新動態】
          發布者:admin | 來源:CSPPLAZA光熱發電網 | 0評論 | 5993查看 | 2019-12-04 11:00:21

          2019年已步入尾聲,對于中國光熱發電行業來說,2019年,留下的是“等待”與“收獲”。


          因為政策的不連續性,仍在襁褓中的中國光熱發電行業一直在苦等支撐行業未來發展的相關政策進一步明確,讓光熱發電憑借獨特的清潔+可穩定輸出調峰的特性能在未來可再生能源體系中占據一席之地。


          2018年,三個首批光熱示范項目成功投運,2019年正在向全面達到設計值而優化運行。2019年,已有另外兩個商業化光熱示范項目成功并網,同時還有四個光熱示范項目正在加緊建設,年底前,部分項目亦將迎來并網。


          截至目前,我國大型商業化光熱電站裝機量已達到300MW,預計年底前將再新增至少100MW裝機,達到400MW左右。


          下面讓我們詳細了解一下上述項目的最新動態:

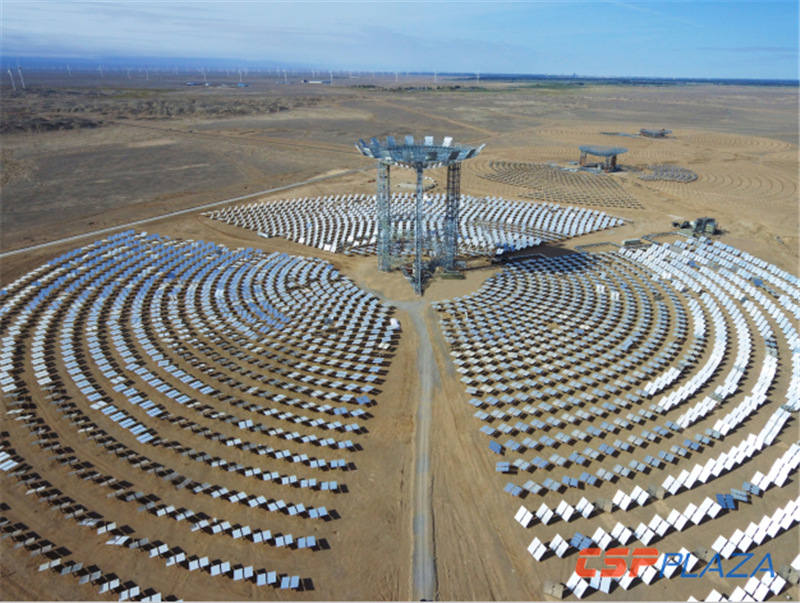

          1、中廣核太陽能德令哈有限公司導熱油槽式5萬千瓦光熱發電項目


          該項目于2018年6月30日晚間首次并網,于10月10日宣布正式投運,2019年4月16日單日發電量破80萬度。




          2、北京首航艾啟威節能技術股份有限公司敦煌熔鹽塔式10萬千瓦光熱發電示范項目


          該項目于2018年12月28日并網發電,2019年6月17日0點51分,該電站順利實現滿負荷發電,同時夏季工況下晝夜連續發電突破180萬度,各項指標均達到或優于設計值。




          3、青海中控太陽能發電有限公司德令哈熔鹽塔式5萬千萬光熱發電項目


          該項目于2018年12月30日并網發電,2019年4月17日,電站實現滿負荷發電;2019年7月19日至8月18日,發電量1353.8萬度,發電時長372.0小時,期間發電量達產率90.3%。2019年8月11日,電站發電95.37萬度,達到單日發電量最高值。

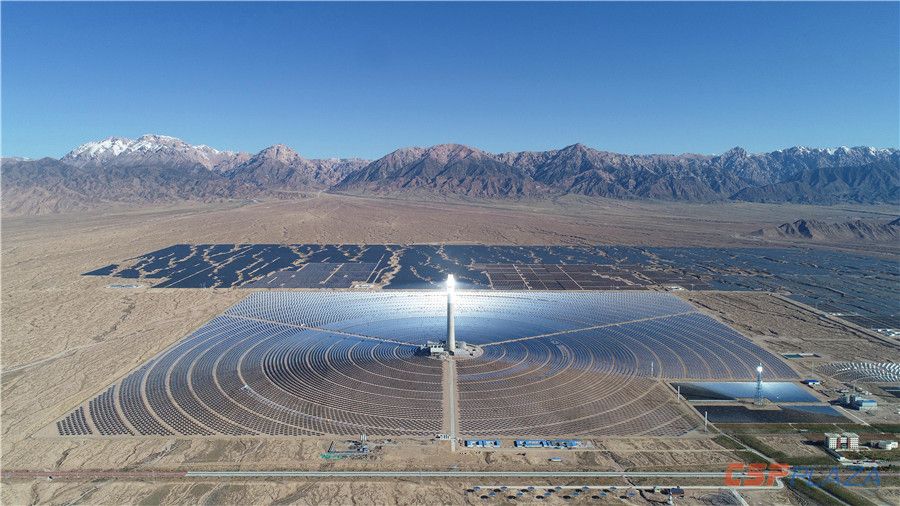

          中控德令哈50MW 12.2提供.jpg


          4、中國電建西北勘測設計研究院有限公司共和熔鹽塔式5萬千瓦光熱發電項目


          2019年9月19日,項目一次并網成功。




          5、青海魯能格爾木熔鹽塔式5萬千瓦太陽能熱發電項目


          2019年9月19日,項目一次并網成功。




          6、中國電力工程顧問集團西北電力設計院有限公司哈密熔鹽塔式5萬千瓦光熱發電項目


          項目于2019年9月23日倒送電一次成功,目前已開始化鹽工作,預計年底前可成功并網。




          7、蘭州大成科技股份有限公司敦煌熔鹽線性菲涅爾式5萬千瓦光熱發電示范項目


          2019年11月6日,該項目倒送廠用電一次成功。11月22日15時38分,化鹽工作正式開始。




          8、內蒙古中核龍騰新能源有限公司烏拉特中旗導熱油槽式10萬千瓦光熱發電項目

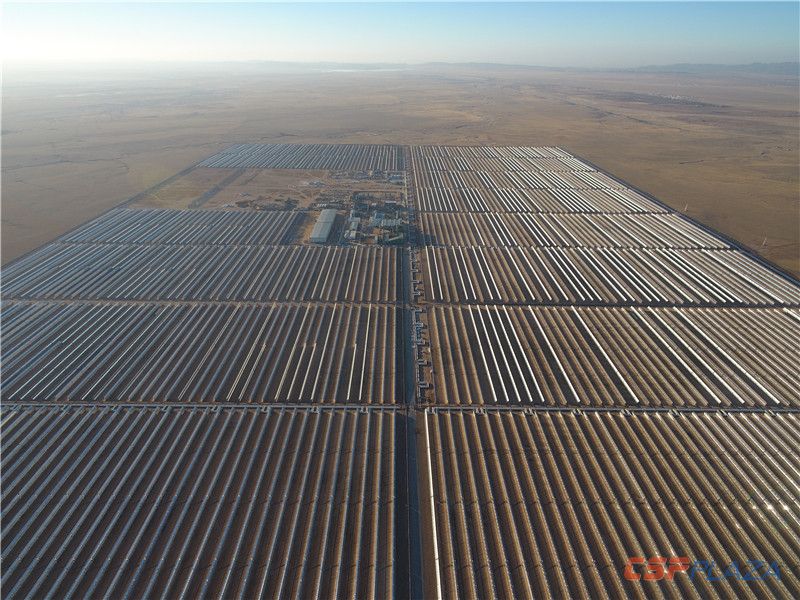

          截至11月25日,烏拉特中旗100MW槽式光熱發電項目集熱場施工已經完工;導熱油換熱系統施工已經基本完工;儲熱系統處于安裝攻堅期;發電島施工已經完工。




          9、玉門鑫能光熱第一電力有限公司熔鹽塔式5萬千瓦光熱發電項目


          目前1號模塊已經調試成功;2號模塊-10號模塊正在積極建設,綜合樓、宿舍樓、食堂主體已完工。




          一年一度的中國光熱市場形勢與應對策略峰會即將于本月18-19日在格爾木召開(點擊查看峰會議程),屆時,《2019年中國光熱發電示范項目建設成就專題片》將正式發布,相關項目將集中亮相該專題片。


          此外,19日下午,主辦方將組織參觀魯能海西格爾木多能互補集成優化示范工程,該工程作為集成了光伏、風電、光熱、儲能等多種技術路線的典型案例,對光熱發電協同可再生能源共同發展具有較高參考價值。
