近日,位于甘肅玉門的國家首批光熱示范項目——玉門鑫能二次反射塔式50MW光熱發電項目正式復工,正在積極推進建設,力爭完成2019年6月30日前并網發電的目標。據CSPPLAZA此前報道,該項目近期剛被列入2019年甘肅省重大建設項目計劃。
以下為該項目最新建設進展:

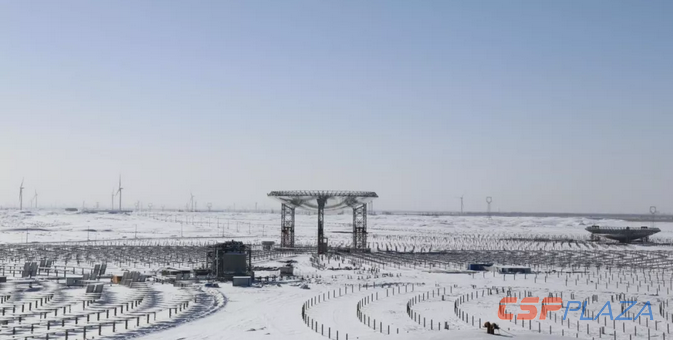

鏡場部分: 1號模塊太陽島安裝已完成,完成500噸化鹽,光熱聯調基本完成。2號模塊二次塔正在頂升,目前頂升高度30米,定日鏡安裝完成1646套。3號~10號模塊二次塔、緩沖罐、吸熱器土建基礎已完成。3號~7號模塊定日鏡樁基已完成。
儲熱部分:中央冷熔鹽罐內、外罐已施工焊接完成,并已進行水壓試驗,夾層保溫已基本完成,具備交付條件。中央熱熔鹽罐內、外罐已施工焊接完成,目前夾層保溫還在實施中,待氣溫提升后,完成水壓試驗。
動力島部分:蒸發器汽包、過熱器等已到貨,鋼結構安裝完成90%;主機設備汽輪發電機組已到貨,汽輪機高壓缸已安裝就位,計劃3月初完成汽輪機中低壓缸、發電機吊裝,其余設備正在緊張施工中。
并網條件:110kV送出線路共計28公里,108級塔基,目前已開挖完成31基,基礎澆筑完成15基。

圖:一號模塊全系統流程打通

圖:3#模塊次結構安裝

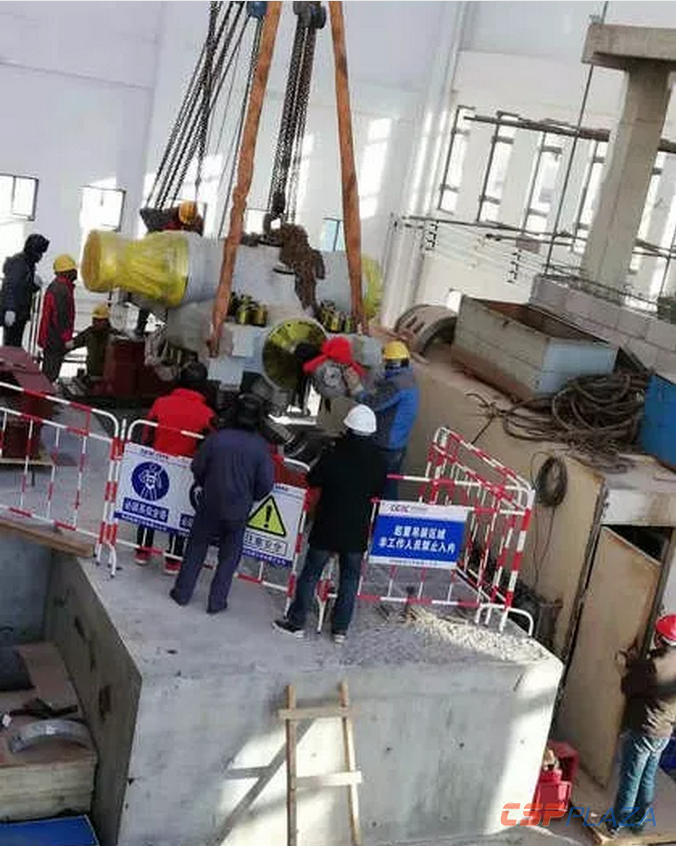

圖:高壓缸吊裝就位
玉門鑫能50MW塔式熔鹽光熱發電示范項目占地面積約3.69平方公里,計劃總投資17.9億元,設計年發電量2.16億千瓦時。項目建成后將有15個集熱模塊,配置9小時熔鹽儲能系統。并網發電后,每年可為2萬戶家庭提供100%的清潔電力,經濟效益和節能減排效益顯著。
