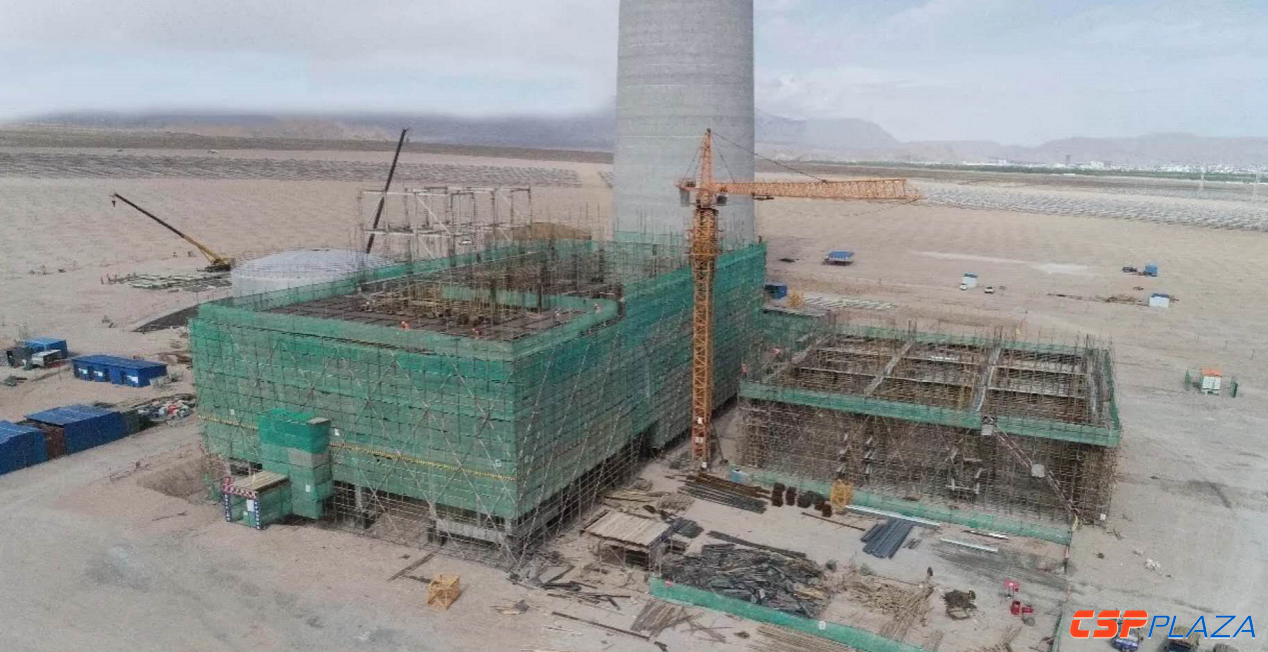

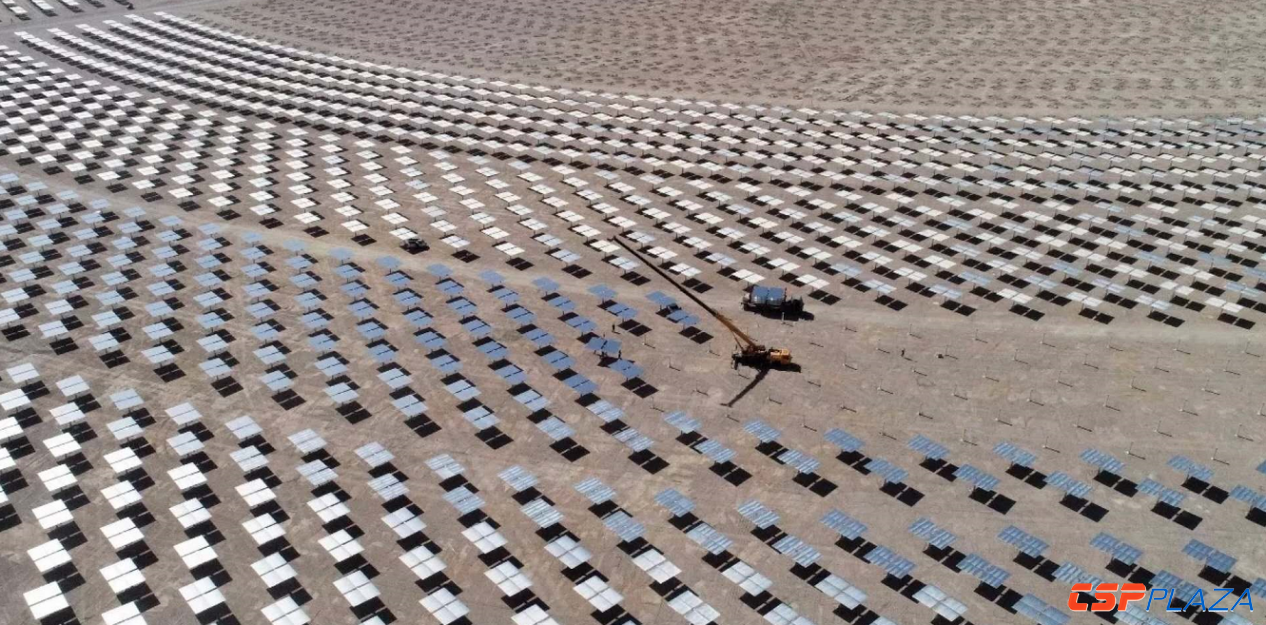

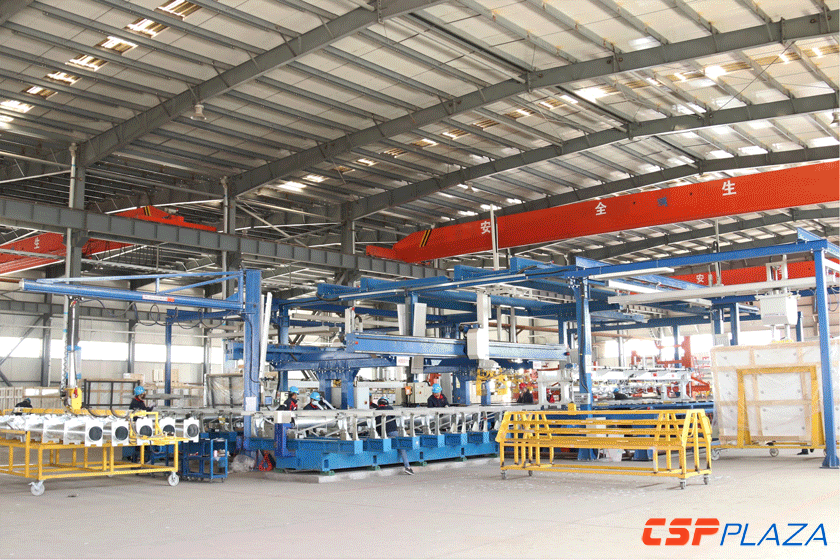

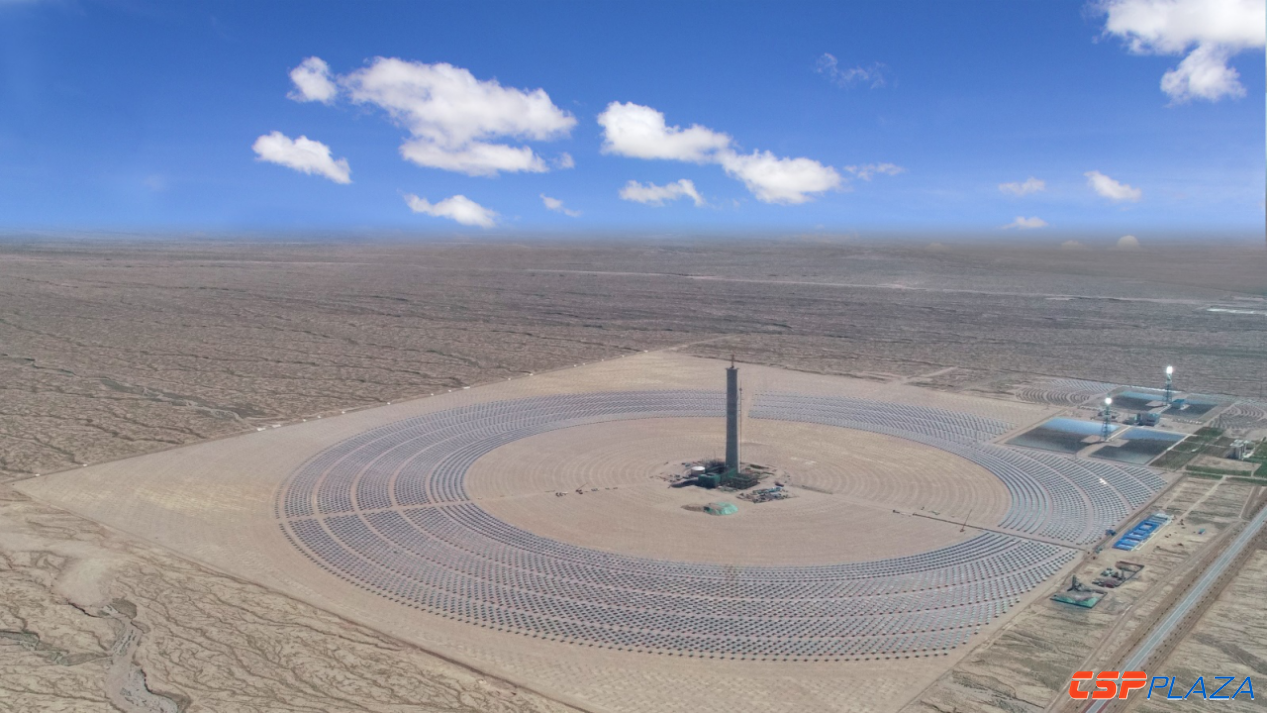

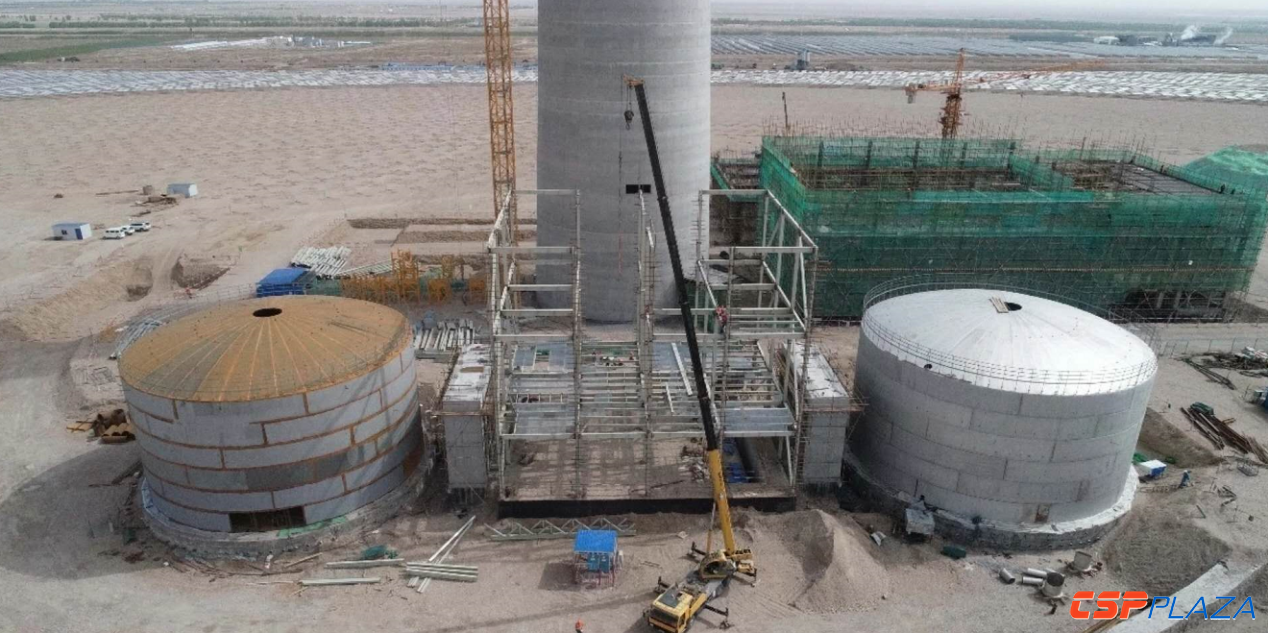

據金建祥介紹,截至6月10日,中控德令哈50MW光熱電站立柱安裝完成20473根,累計完成75%,預計7月中旬安裝完畢;定日鏡安裝11170面,累計完成42%,預計9月中旬所有定日鏡安裝完畢;吸熱器方面:預計6月底完成22片工廠制造,10月份完成安裝和調試;儲換熱系統方面:預計換熱器到貨時間為今年7月份,熔鹽泵8月份到貨,10月份開始化鹽,11月份開始調試。目前,汽輪機已經制造完畢,等待發貨。

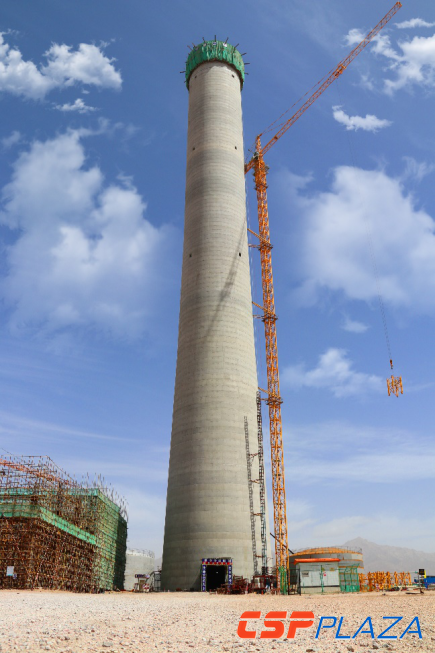

圖:吸熱塔于5月25日順利封頂
關于項目的主要技術參數:德令哈的光資源比一般地方要好一點,DNI為2043kWh/㎡,去年的實測數據為2002kWh/㎡;項目占地面積為2.47km2,總采光面積為542700㎡,吸熱器額定熱功率為230MWt,儲熱容量為869MWh,儲熱時間為7.2小時,汽輪機額定功率為50MWe。
除此之外,由于部分設備供貨周期很長,比如吸熱器、換熱器、熔鹽泵及汽輪機等大約需要12個月的時間到貨,這也會影響項目建設周期。如果我們選用國外生產的汽輪機,可能需要15個月的時間到貨,若想縮短時間,不能期望老外為我們加班加點,倒是中國人加班加點是常事,你可以有所期待。因此,只有通過設備定型、生產過程的標準化、模塊化以及原材料批量采購,可以大幅度縮短供貨周期,也可按照連續建設幾個電站的要求提前下單;如果每個項目均按照工程節點單獨下單,那么12個月的制造周期是省不出來的,反之可以大幅度縮短長周期設備的生產時間。
我們相信,未來隨著光熱設備的定型、設計及生產標準化程度的提升,設計院、制造廠商和施工單位也會積累豐富的經驗,光熱電站建設周期可以縮短至1-1.5年(我們認為1年之內的可能性是不存在的)。
在接下來的時間里,我想就中控德令哈10MW項目運行的體會跟各位分享一下。下圖顯示的是從2017年1月至2018年5月,10MW電站的理論發電量和實際發電量統計情況,這些數據囊括了所有影響發電量的因素,即天氣原因、運營經驗和設備故障(前幾次會議中提供的幾份報告將設備故障的因素剔除了,更多的是關注運行水平,這是緣于公司內部對運營考核要扣除設備故障的影響)。

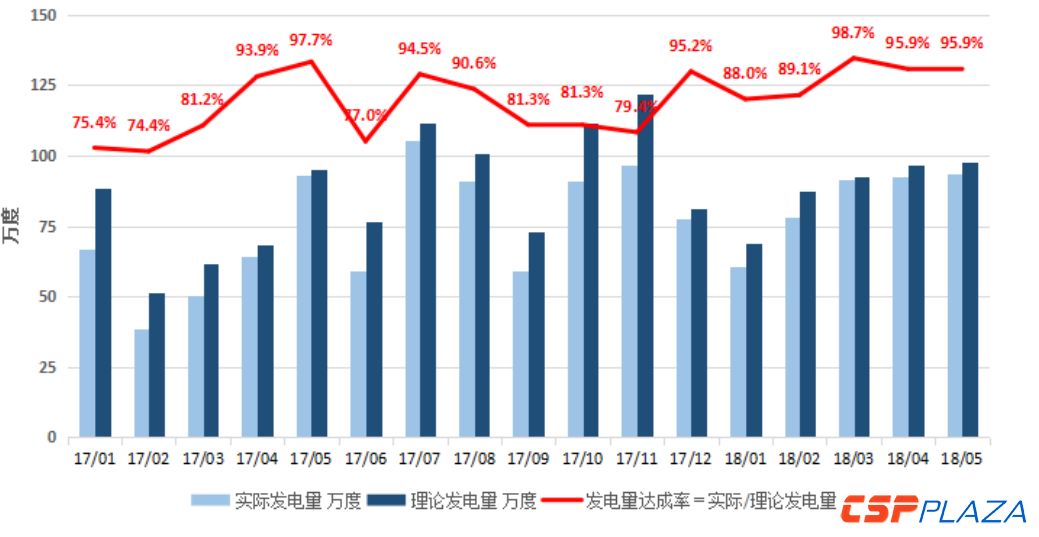

圖:中控德令哈10MW塔式光熱電站發電量達成率(2017.1-2018.5)
2017年,10MW電站的理論發電量是1039.7萬度,實際發電量大約900萬度(899.4萬度)。我們從上圖中可以看出來,2017年前幾個月發電量比較少,實際值和理論值差距比較大,有好幾個月的發電量達成率都不到80%。另外,雖然去年9、10、11月份德令哈光資源較好,但實際發電量和理論發電量差距也比較大,主要原因是這段時間在整改故障設備。
由于德令哈冬季(1-3月份)天氣變幻莫測,而且下雪、沙塵暴天氣比較多(平常是沒有的),極端天氣的影響比較大。10MW電站經過一年多的運營,在去年9、10、11月份時,熔鹽設備的各項故障都暴露出來了,我們為此花費了3個月的時間做了集中整改。從2017年12月份開始到現在,是10MW電站經歷整改之后正常運營的半年,這半年運行情況非常良好。1月份、2月份發電量達成率接近90%,跟去年同期的達成率相比,有了大幅度的提升(有15個百分點的提升),而3月份、4月份、5月份的達成率高達98.7%、95.9%和95.9%,最近半年平均達成率達到94.2%。
此外,我們對過去半年10MW電站的發電量情況做了分析,其理論發電量為524.5萬度,實際發電量為493.6萬度,發電量達成率為94.2%,比上年同期提高了8.8個百分點,這個提升是比較明顯的,原因有以下幾條:第一,預警極端天氣,采取多項有效的預防措施,減少極端天氣對運營的影響;第二,設備度過了磨合期,運維策略得到優化,檢修經驗不斷積累,熔鹽設備故障率大幅度下降(設備故障影響占比從去年的8.9%下降到今年的2.1%);第三,運營操作的影響則維持在3%左右,沒有大的變化。
到目前為止,國外同行經過多年的努力,發電量達成率最好的也就是93.8%,而我們10MW電站正式運行的第一年就能夠達到86.5%,最近半年已達到94.2%,這是相當不容易的。或許有人會問:10MW電站的運行是不是簡單一點?但事實上,真正了解中控德令哈10MW電站工藝流程的人可能不會認同這個觀點,因為10MW電站的工藝流程遠比未來建成的50MW電站要復雜許多,運行操作遇到的困難也會很多。因此,我們對即將投運的50MW電站很有信心,并希望第一年發電量達成率達到80%,第二年就能達到95%。此外,我們今年對10MW電站的內部考核指標是發電量達成率達到95%以上,而前半年已經達到94.2%,那么全年完成95%的指標是很有希望的。
最后,我想總結一下,中控德令哈50MW項目的建設進展比較順利,預計12月份能夠成功并網發電;光熱電站的整個建設周期未來能夠縮短至1-1.5年;中控德令哈10MW電站運營情況良好,發電量達成率全球領先!我們對即將投運的50MW電站充滿信心,預測投運首年發電量達成率將達到80%,第二年將達到95%。如果發電量達成率達到95%以上,那么電站就具有良好的經濟性,如果在80%以下,電站就沒有經濟性可言,故而并網之后發電量達成率將成為一切工作的核心!
謝謝各位!
提問:金總您好!我是艾默生網絡能源公司的,我們很榮幸為德令哈50兆瓦電站提供鏡場UPS,就是不間斷電源設備,針對剛才金總的發言,有一個問題,10兆瓦電站運行里,您提到了一個數據,發電量和上網電量實際上有一個數據差,這個數據差是電站自身的運營的廠用電嗎?
金建祥:對。將來50MW、100MW電站的廠用電比例最大的可能性是在9%左右,不會像現在的10MW那么高。
提問:在未來,10MW電站會和50MW電站執行統一的上網電價標準嗎?
金建祥:10MW電站是1.2元/度的電價,50MW是1.15元/度的電價。
