來源:山東電建三公司 | 0評論 | 3664查看 | 2017-08-07 09:04:00
摩洛哥當地時間8月2日上午8點55分,努奧二期項目HTF溢流油箱導熱油注油工作順利啟動,標志著努奧二期項目又一重大工程節點圓滿完成。為確保注油工作按時順利進行,努奧二期項目部超前策劃、科學組織、縝密布置,制定了詳細的HTF導熱油注油方案并做好充分的準備。注油工開始前,項目部向所有參與注油工作的人員進行了安全和技術交底,明確注油的注意事項及詳細分工,主要包括注油區域的安全設施的配置、各系統檢查監控、注油管道連接、油車進退場等,有效保證注油工作各環節有序銜接、安全高效進行。

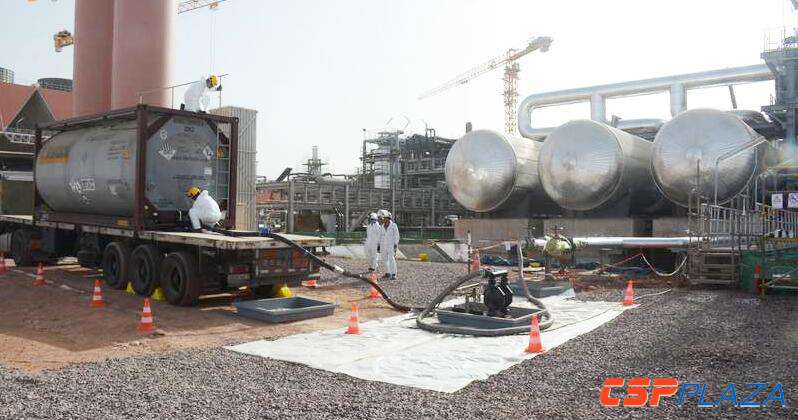

上午9點25分,專業技術人員經過一系列的注油前檢查,確認第一輛注油車接地良好,注油管道連接正常,注油車無異常泄露后,首次注油工作正式開始。注油過程中,各專業人員和調試人員認真進行巡檢,密切監控油溫和主油泵運行情況等,保證油溫正常和各個接口無泄漏。10點25分,第一車導熱油注油順利完成。整個注油過程的標準化作業流程和安全措施得到業主ACWA和聯合體合作方SENER領導的高度評價和認可。
作為努奧二期首個注油項目,ACWA和SENER等各方均十分關注。HTF溢流油箱導熱油注油順利開始為努奧二期后續整個HTF區域注油和鏡場注油工作奠定了堅實的基礎。努奧二期項目部將以公司2017年年中會精神為指導,不驕不躁、再接再厲、不負重托,確保項目各項工作務期必成。
