CSPPLAZA光熱發電網訊:近日,由法國工業集團CNIM旗下子公司SUNCNIM負責開發的9MWe線性菲涅爾式DSG光熱電站的建設工作取得新進展,第一批反射鏡系統已經安裝就位。該項目于2016年10月開工建設,預計兩年內可以建成投運。
據CSPPLAZA此前報道, 這個被命名為eLLO的9MW商業化水工質菲涅爾光熱發電項目位于法國比利牛斯山LIo地區,于去年10月14日完成融資并開工建設,由歐洲銀行出資75%,私人募股資金占25%。該項目將配備4小時儲熱系統,總投資達6000萬歐元(約合4.78億人民幣)。
據了解,該項目占地36公頃,集熱器數量達23800個,共將安排95200面定日鏡,總采光面積達15.3萬平方米,此外還備有9個儲能器以滿足長達4小時的儲熱時長,項目投運后可滿足6000余戶家庭的用電量。法國電力公司EDF與SUNCNIM簽署了關于該項目長達20年的購電協議。
該項目最大的亮點在于其并未選用最為常見的熔鹽工質作儲熱介質,而是選擇了水蒸氣儲熱。早在2010年,該公司曾在法國La Seynesur Mer地區建成一裝機500KW的小型菲涅爾水工質示范項目,并配備蒸汽發生系統,用于試驗實際運行效果。

圖:2010年建成的小型示范系統
SUNCNIM總經理Sylvain LEGRAND此前在接受CSPPLAZA記者采訪時表示,該項目得到法國政府的大力支持,項目簽約電價達到300歐元/MWh,大約是中國的示范項目上網電價的2倍。在過去四年的時間里,他們陸續取得了當地政府的建設許可證,完成了項目的設計及融資工作。
下面一組圖片展示了eLLO電站融資完成后,有序展開的建設進程。

圖:項目場平施工現場(攝于2016年10月)
圖:項目土建工程正在展開(攝于2016年12月1日)

圖:項目基建工作在冬季如期完成(攝于2017年2月15日)

圖:首批集熱器支撐結構安裝就位(攝于2017年3月25日)

圖:約一半的集熱器支撐結構安裝就位(攝于2017年4月)

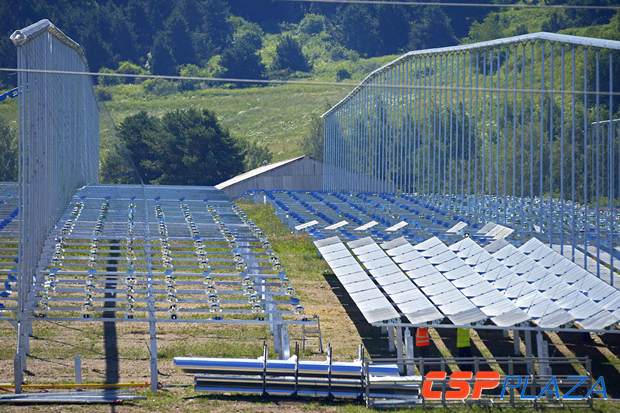

圖:第一批反射鏡系統安裝就位(攝于2017年7月底)
